Bouwverslag 2021

In 2021 werd het schip afgebouwd en voeren we uit.

Week 87 (4-9 januari 2021)

De eerste week in het nieuwe jaar weer grote stappen gezet. Er komen dingen af.

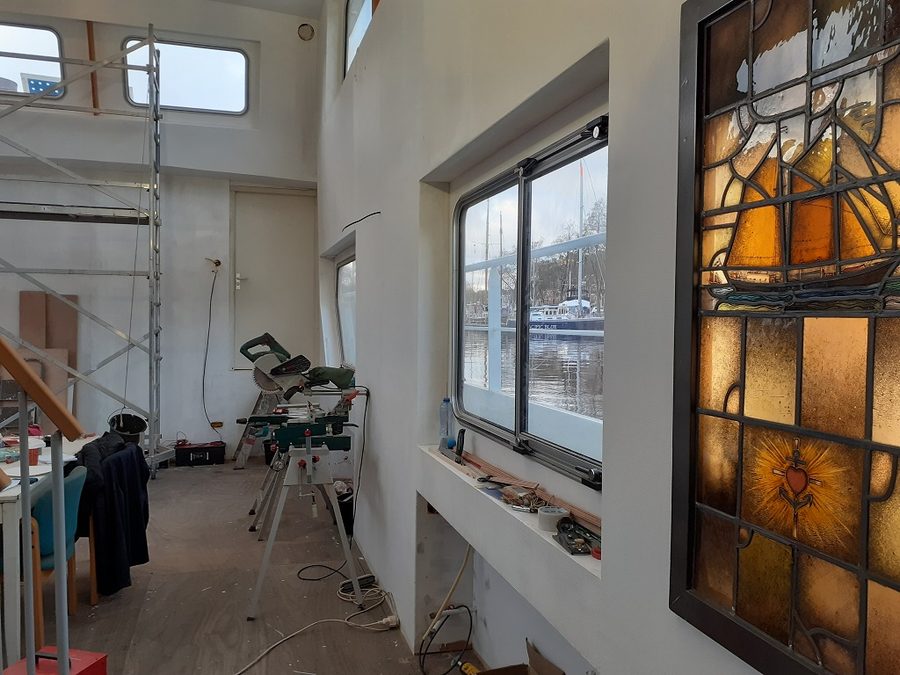

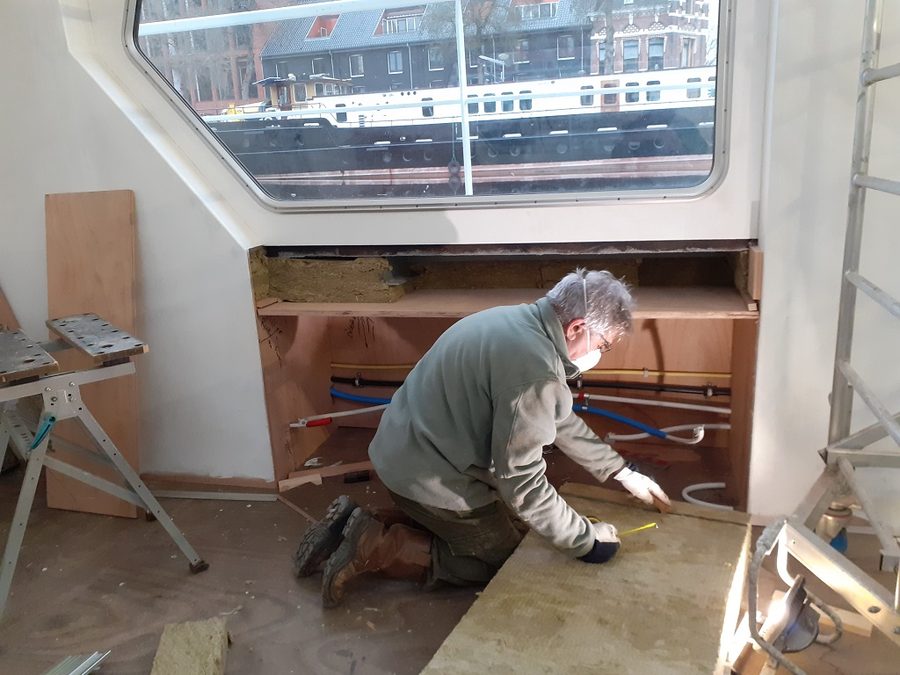

Samen met Tiddo werken aan een alkoofEven passenLeidingen naar het achterschipLeidingen tussen de alkovenOnder het gangboord isolerenweek87 06Stevige balken om de radiatoren aan te hangenUit zicht!Beetje verf, beetje plamuurStuurhuis geïsoleerdIk in mijn stil hoekje...Verjaardag aan boord; het werk gaat doorweek87 13week87 14Tijdelijke aansluiting plafondspotsEr was licht!Afgewerkte bovenkant woonkamerAfgewerkte bakboords wandLaatste hoekje stuurboord bijna af

Week 88 (11-16 januari 2021)

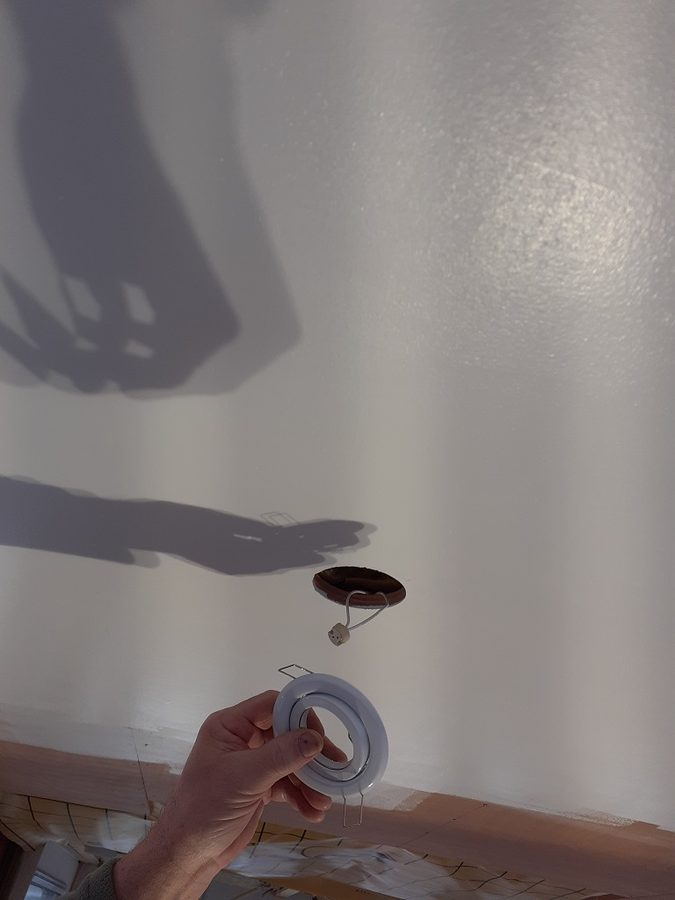

Weer een nieuwe fase: we trekken honderden meters electriciteitskabel en leggen de eerste stopkontakten aan. Het behangen van de woonkamer komt grotendeels af en er wordt geverfd. Als toetje monteren we de indirecte verlichting. De stuurhut wordt onder het dashbord betimmerd. De eerste electriciteitskast met 24 Volt en empirbussen krijgt een finale plek. In de stuurhut wordt de scheidingswand met de kamer gemonteerd. Dit is ook de rugleuning van de toekomstige banken.

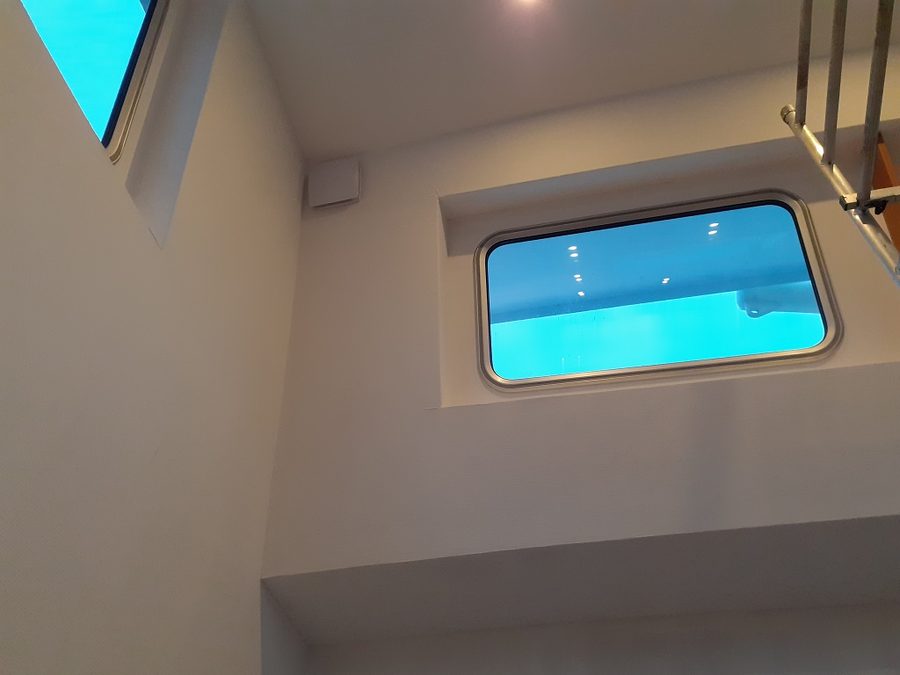

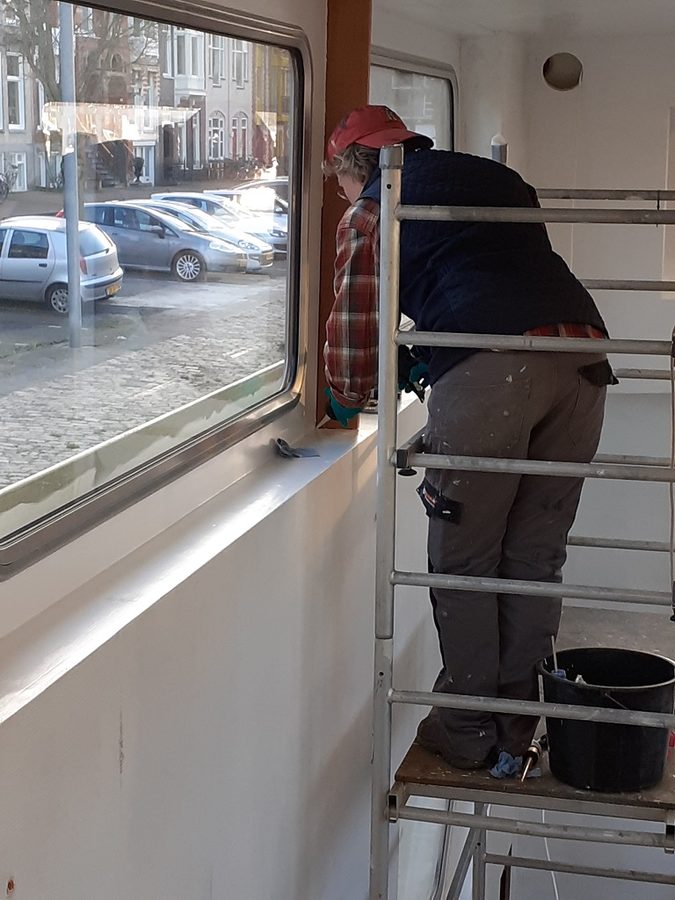

De laatste vensterbankAchterleuning voor de zithoek in de stuurhutweek88 03De kabels op de haspel, klaar om af te rollenAlkoof behangenGrondhout voor de betimmering in de stuurhutDe sierlatten worden afgekitDraadjes voorde ventilatorDaar hangt-ie!Draden voor stopkontaktenDe kabelgoot komt aardig volSpaghetti van kabelsEr komen steeds meer bijDe 24-Voltkast in de stuurhutBehang wordt gesausdIndirecte verlichtingAfwerking van de ramen

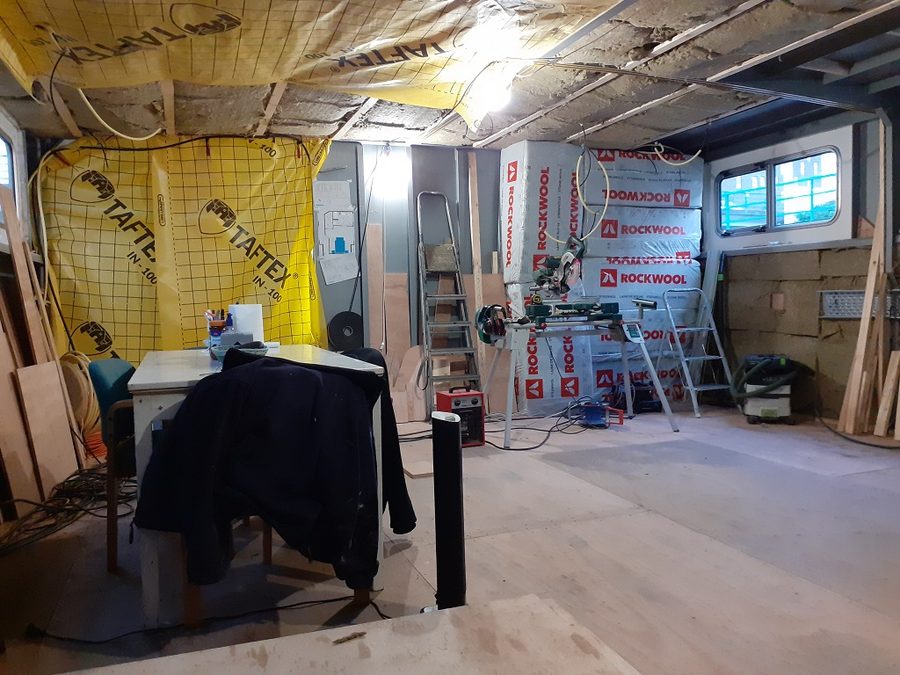

Week 89 (18-23 januari 2021)

De werkzaamheden verplaatsen naar het middenschip. Eerst wordt alles onder de vloer afgewerkt, daarna de houten vloer. 22mm Okumé hechthout zorgt voor een goede basis.

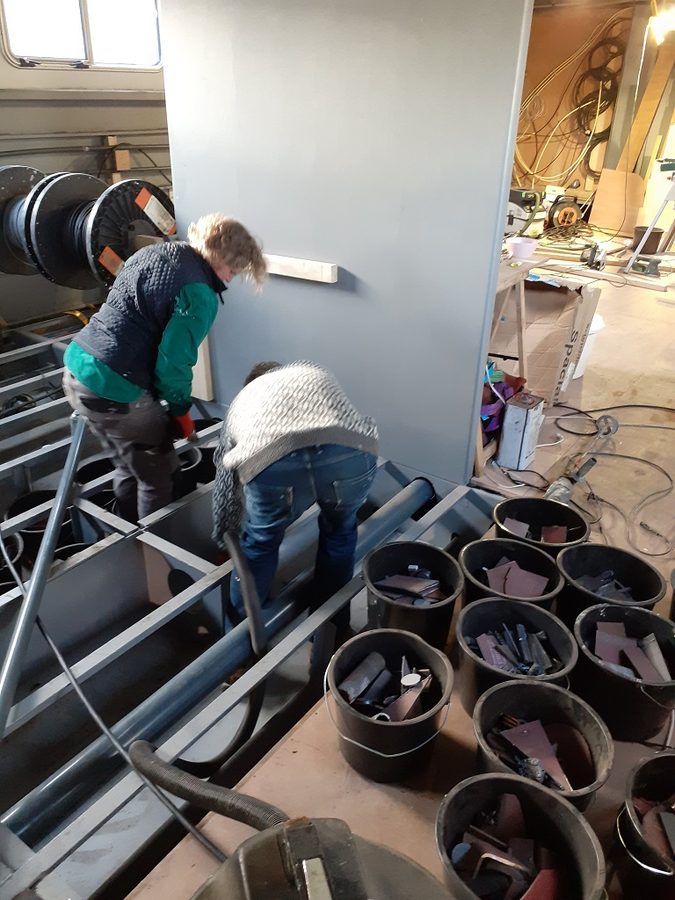

Verder werken aan de alkoven in de kamerOndertussen gaat de vloer in het middenschip dichtHet schiet al lekker opHet dikwandige hoofdriool wordt gemonteerdDe pompen om het rioolwater af te voerenweek89 06Toekomstig toiletHet verzamelde rest afval ijzer gaat als ballast onder de vloerHet ijzer wordt afgetopt met cement; Aldert werkt aan de badwaterafvoerRuim een ton ballast!

Week 90 (25-30 januari 2021)

Inmiddels toch een beetje winter. We verplaatsen ook de koffietafel naar het middenschip. De rest van het schip voorlopig niet meer verwarmd. We gaan verder met de vloer en beginnen aan het plafond. De isolatie weert de kou heel goed. Na een nacht vorst zien we precies waar het plafond geïsoleerd is. Dat motiveert om er snel mee verder te gaan!

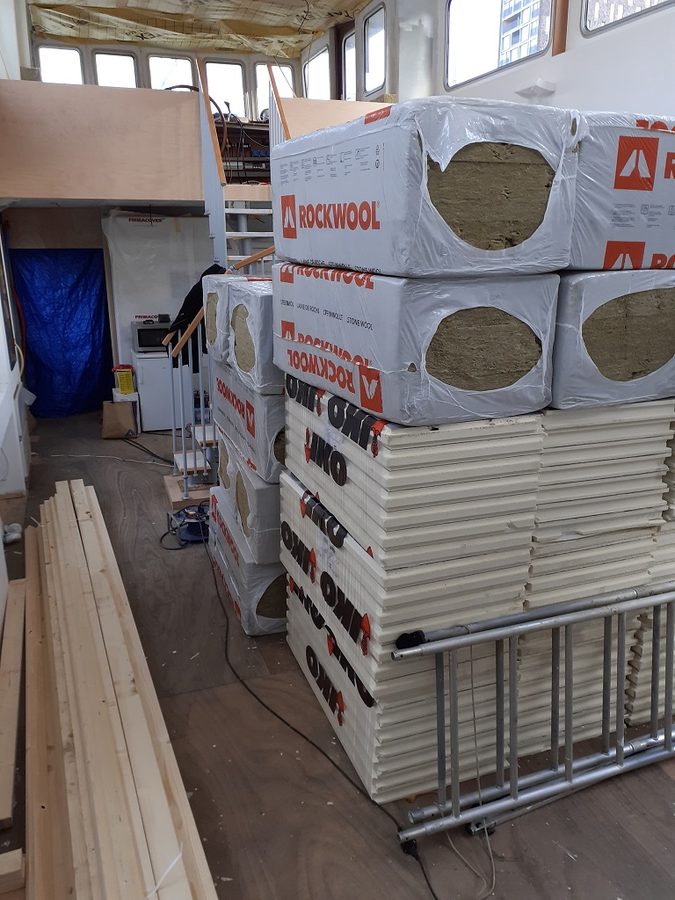

De emmers met ijzer en cement zijn onder de vloer verdwenenGrondhout voor het plafond in het middenschip zettenDe eerste isolatieweek90 04Buiten precies te zien waar geïsoleerd is!Nieuwe voorraad isolatie materiaal

Week 91(1-6 februari 2021)

We zetten grondhout voor de wanden en de plafonds in het middenschip. Dit betekent veel gaten in de stalen spanten boren, zwaar werk. Gelukkig hebben we hiervoor hulp gehad van Tiddo en van Kees. Omdat er vrieskoud weer voorspelt is, prioriteren we het isoleren. Een groot deel van het plafond zit er nu in en één zijwand schiet al lekker op. Om een werkbare temperatuur te houden (met de kleine electrische kachels), verkleinen de werkruimte.

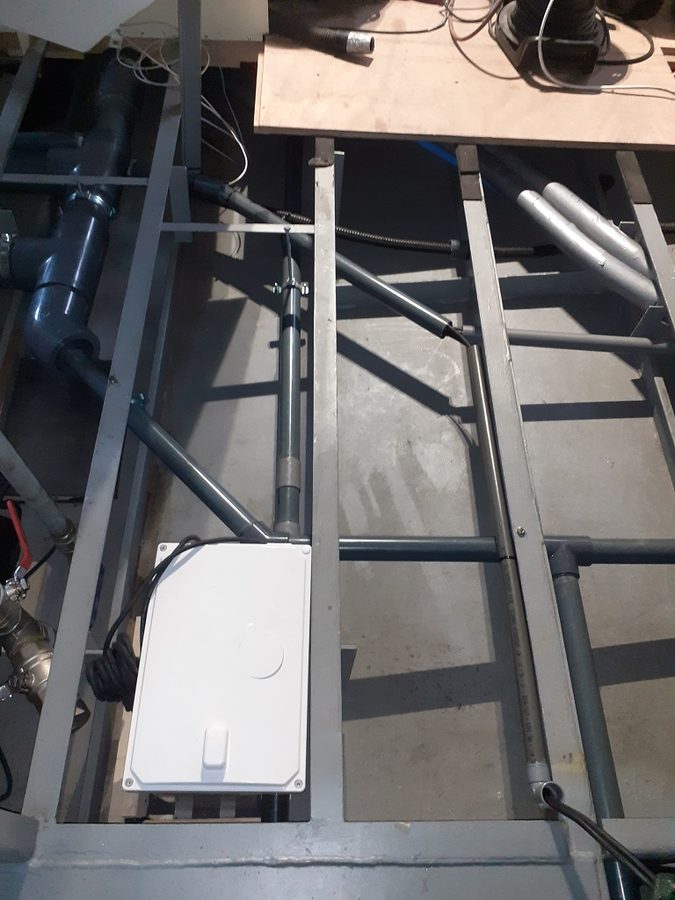

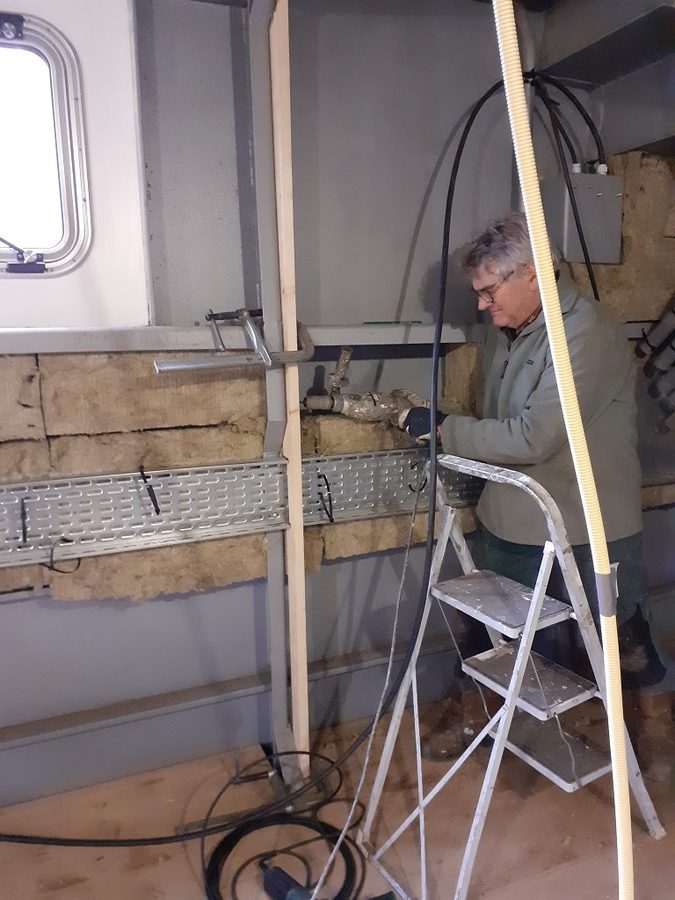

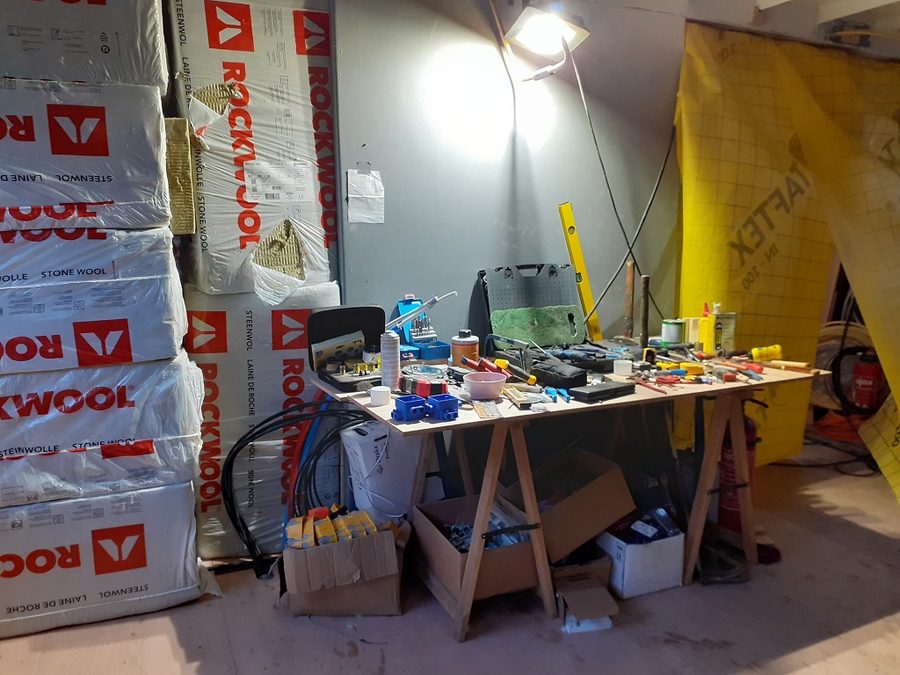

De eerste lenspomp is geïnstalleerdEr verdwijnt heel wat onder de vloerHet witte kastje is de badwaterafvoerpompHet toiletGaten boren voor het grondhoutGrondhout voor de wand in de slaapkamerAnne isoleert meteenOntluchting voor de zwart water tank (er komt nog een slang tussen)De vloer wordt gebrachtVeel handen maken licht werk!De steenwol is uit de kamer verdwenenen naar het middenschip verhuisdAfscheiding tegen de koudeGereedschaps tafel in de halToekomstige wasruimteNieuw koffiehoekje in de warme ruimte

Week 92(8-13februari 2021)

Ook bij min 11 werken we gewoon door. We isoleren alles wat voorbij komt en zetten plafondplaten in het middenschip. Onder het plafond en achter de wanden een hoop kabels. De vloer in de hal en de utiliteitsruimte is nagenoeg af. Deze week (veel) hulp uit de Peperkring: Tiddo, Kees en Nick droegen een steen bij!

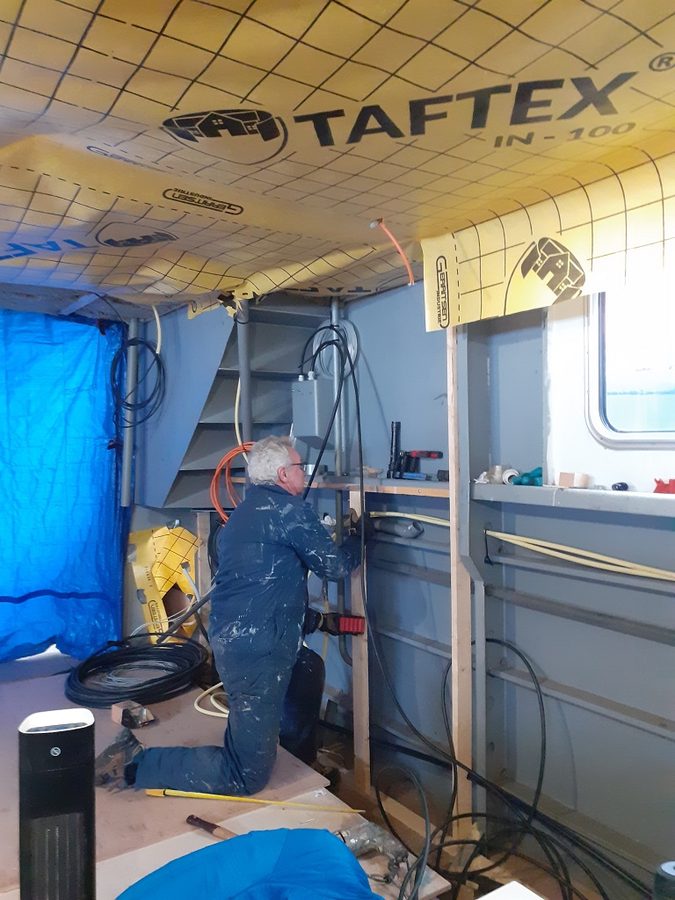

Tiddo zet grondhout voor de wandAldert boort gaten voor grondhout in het plafondAnne isoleert en bevestigt dampdoekweek92 04week92 05Nick en Aldert bevestigen de eerste plafondplaat in het middenschipEen hele rij inmiddels enAl in de halweek92 09Kees draait schroeven in de tweede rij platenEen gat voor één van de spotsen soms één teveelAan dek meteen zichtbar hoe ver we zijn met isolerenGrondhout voor de slaapkamer wandDe halGeïmproviseerde ophanging voor de zware kabelklosHet plafond is op afwerken na, dichtYes, de eerste wandplaat!Stopkontakt in de gang

Week 93(15 - 20 februari 2021)

Gelukkig is de strenge vorst voorbij. De watertank wordt aangesloten en voor de eerste keer gevuld. De kabelgoot in het middenschip raakt gevuld en het plafond is grotendeels af. In de kamer wordt de vloer geïsoleerd en de pvc vloer gelegd. De eerste kast in de woonkamer wordt gemonteerd.

De Boreas in het ijsweek93 02De spaghettigeordendGat boren voor de drinkwater toevoerweek93 06Aanzuigleiding voor het drinkwaterDeksels van de drinkwatertank definitief dicht7 Centimeter vloer isolatieHerman legt de eerste plankenweek93 11week93 12week93 13Michiel monteert de boekenkastweek93 15

Week 94(21 - 28 februari 2021)

Deze week een slaapkamer uit de grond gestampt. Het water is aangesloten en de afvoer werkt. Eind van de week wordt er verhuisd. Vanaf nu kan en gaat het tempo wat naar beneden en zullen we in plaats van wekelijks, maandelijks een update geven.

We wonen aan boord!

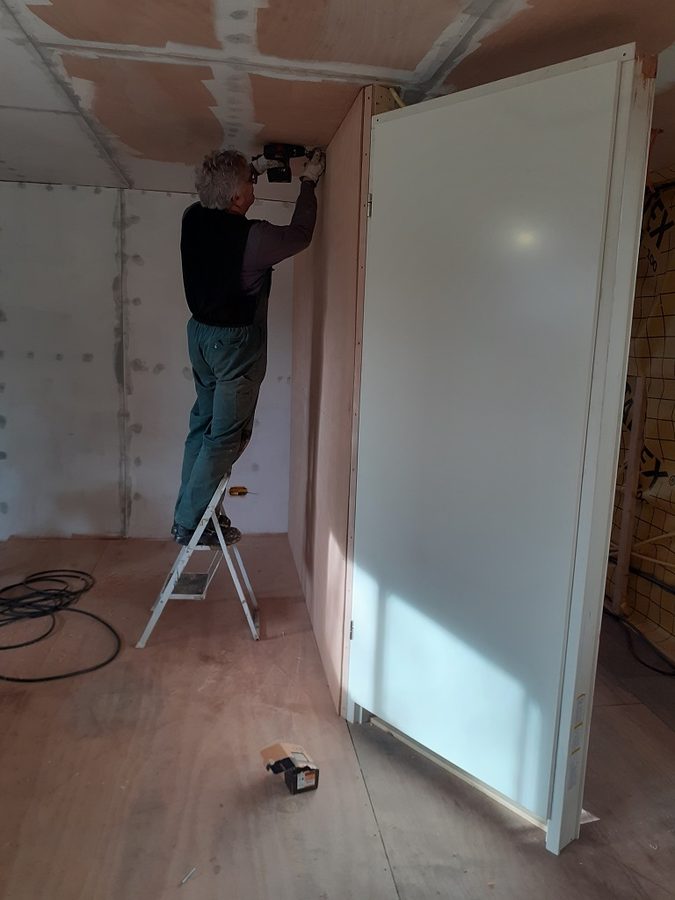

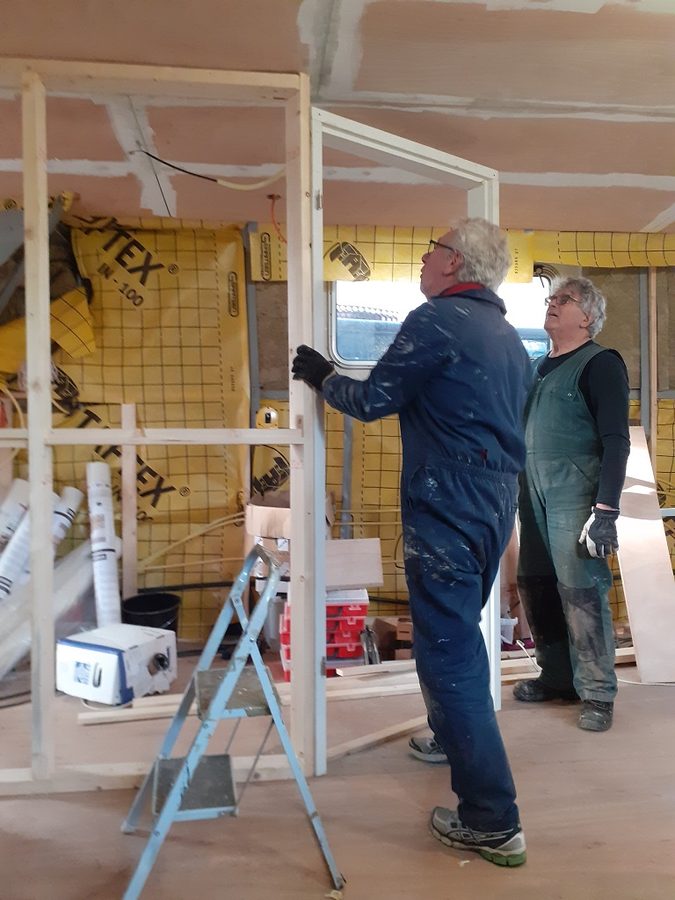

Water tankenDe vuldop loopt overen de overloop ookWe maken een wand naar de gangPlafondplaat naar de haldeurkozijn voorzien van paumellenEven passenWe hebben een deurweek94 10Vergeten spotje in de halweek94 12Stromend water in de keukenen in de afvoerElke dag een tasje boeken meeVoor de echte verhuizing komen Koen en Dash helpenSamen met team Hesseling een dag sjouwenLunch door Gien en Lien verzorgdweek94 19week94 20week94 21De piano is nog wel een dingetjeWe hebben een lift gehuurdweek94 24We zijn over

Week 100(maart 2021)

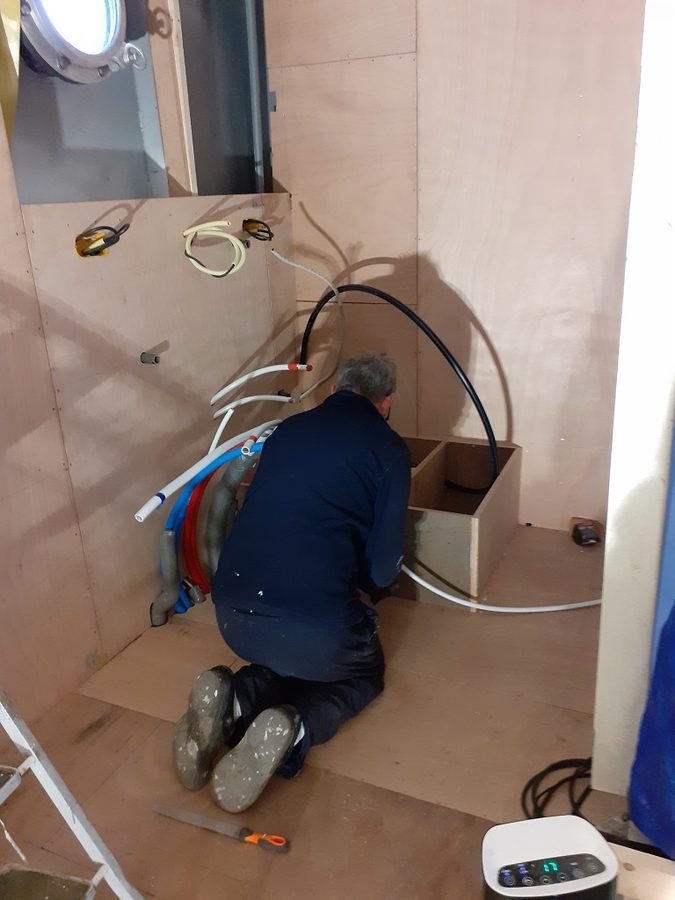

Er wordt hard doorgewerkt aan de basis voorzieningen: het eerste toilet werkt; de schakelkasten voor electra worden opgehangen en de cv ketel gemonteerd en aangesloten. De woonkamer wordt steeds leefbaarder en de slaapkamer is op één wandje na af. We laten deze kant open omdat er een kabelgoot voor electra loopt. Er moeten nog vele kabels gelegd worden zoals bijvoorbeeld voor de boegschroef. Er is een inloopkast waar alle kleding in kan. De dozen die nog niet uitgepakt zijn, zijn weggeborgen in het voorschip en in de badkamer. Deze wordt pas in de zomer aangelegd.

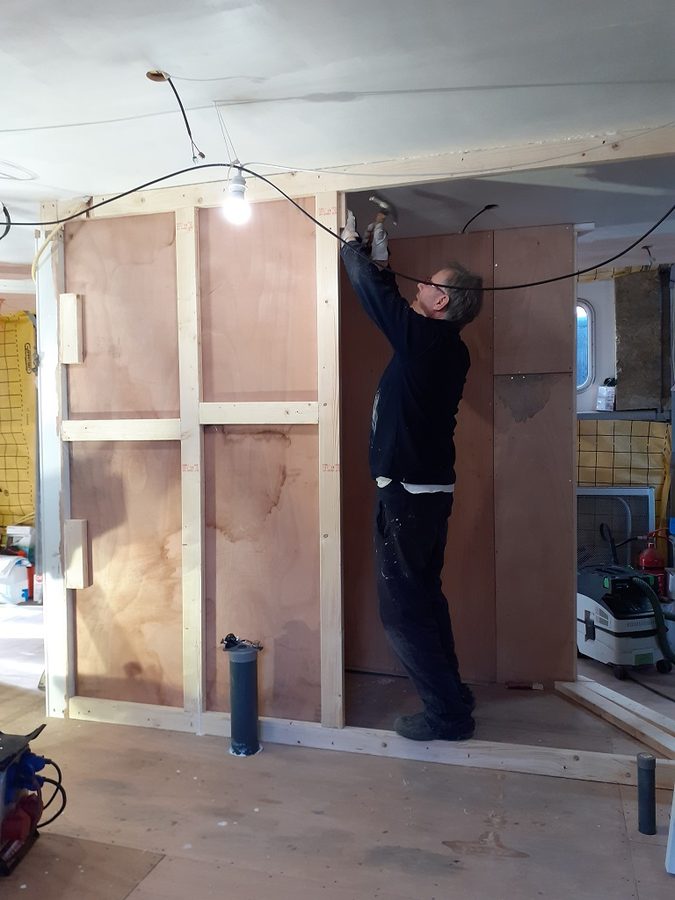

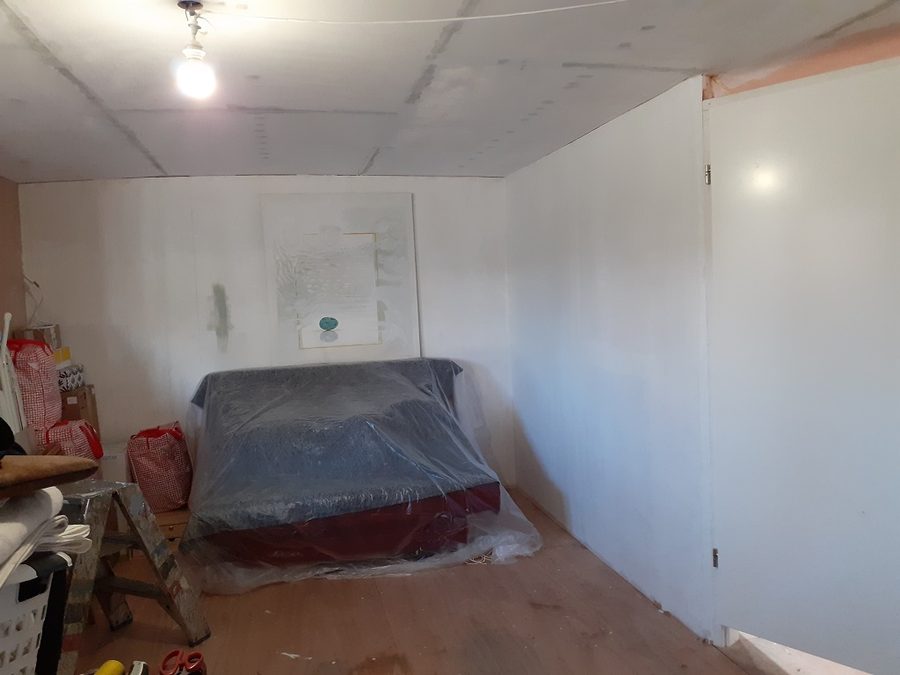

Alles aan boord; een nieuw beginweek100 02Voorlopige kastwand in de slaapkamerEerste levensbehoefte: een toiletweek100 05Afscheiding naar de halOp de nieuwe wand hangen de electriciteitskastenKastruimte makenweek100 09week100 10week100 11De walk-in closetGangwandDe technische ruimteVerhoging voor wasmachine en drogerDe slaapkamer heeft een deurWand tussen slaapkamer en badkamerDe gangAl weer een gat in de boot..De pijp voor de cv ketelweek100 21Leidingen aan de cv ketelweek100 23Buurman Richard helpt tillen100 kilo cv ketel op plek!Kees en Anne verven de relingEind maart; we slapen aan boord!Heel wat (cv en warm water) aansluitingen verderAlkoof in de woonkamerInmiddels ook een deurpostDe eerste cv in de gangweek100 32

Week 104(april 2021)

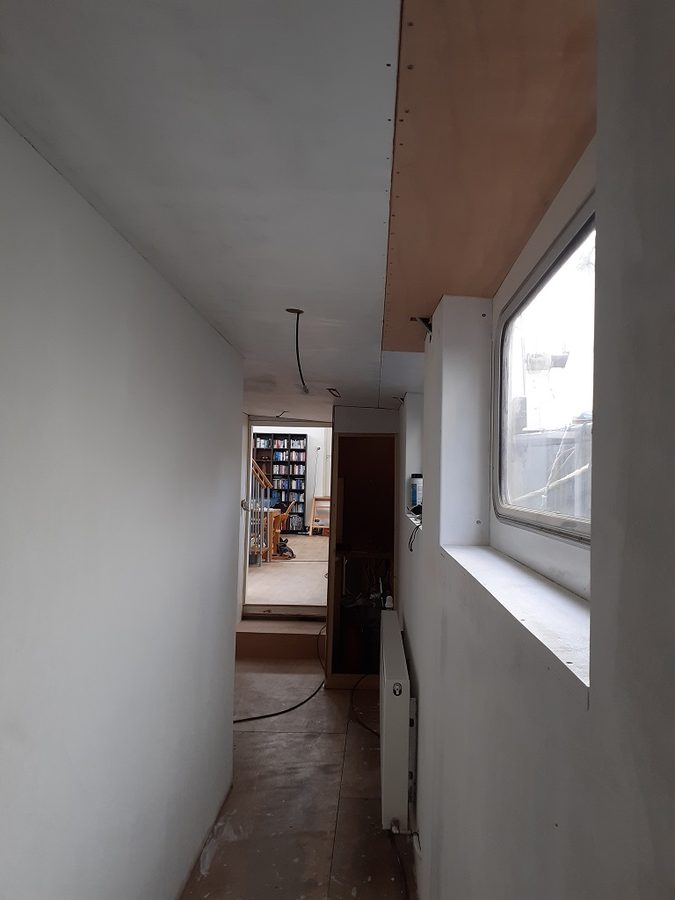

We bouwen lustig verder en krijgen nog steeds elke week hulp van Tiddo en Kees. Het stuurrooster is operationeel, de gang wordt steeds verder afgewerkt. We kunnen inmiddels zelf wassen en koken. En af en toe is er zelf tijd om te genieten in de zon op ons dek terras. De eerste planten zijn aangeschaft. De tijd aan de Oosterhaven zit erop, we gaan de komende maanden terug naar Waterhuizen.

In de stad Groningen is het ligplaats-winterseizoen van 1 oktober tot 1 mei. Daarom moeten we uit de Oosterhaven vertrekken. De jachten en de bierboten nemen het nu over.

Een ligplaats in de zomer voor een 38,5 meter lang schip zoeken is niet eenvoudig. Alles afwegende kiezen we om terug te gaan naar scheepswerf Pattje in Waterhuizen. Daar krijgen we tzt een eigen toegangsdeur in het hek en een ligplaats aan de binnenkant aan de nieuw gemaakte steiger.

April doet wat hij wilNa wat hobbels krijgen we de cv aan de praatÉn de wasmachine en droger!Met de plinten is de keuken nu afweek104 05Impressies van de woonkamerweek104 07Er klinkt muziek!Voor het eerst op het dek terrasDe basis componenten van de electriciteitHet stuurrooster (boegschroef) installerenOns bijbootjeRoeien in de OosterhavenDe electrische takelOp het botendekweek104 16De ruwbouw van de gang is klaar

Week 108(mei 2021)

In het voorschip brengen we het riool en de waterleidingen aan. De douchecabine wordt alvast geplaatst, we kunnen ons lekker douchen! We werken verder aan de gang en de hal. Nog even en dan kan de vloer erin. Een begin wordt gemaakt met de aansluiting van de vele electrische bedrading. De laatste metalen trap; is gemaakt en alle drie trappen zijn nu bij het straalbedrijf. Voor de lier van het bijbootje os op de kraan een behuizing gelast. De apperatuur zetten we uit op het dashboard om te wennen aan de definitieve plekken. Het tuintje is gestaag gegroeid en uitgebreid met een kruiden gedeelte.

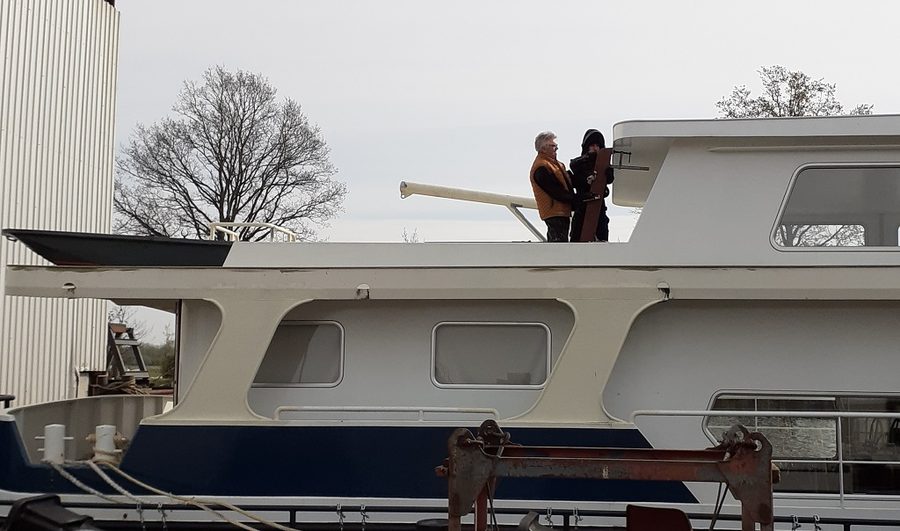

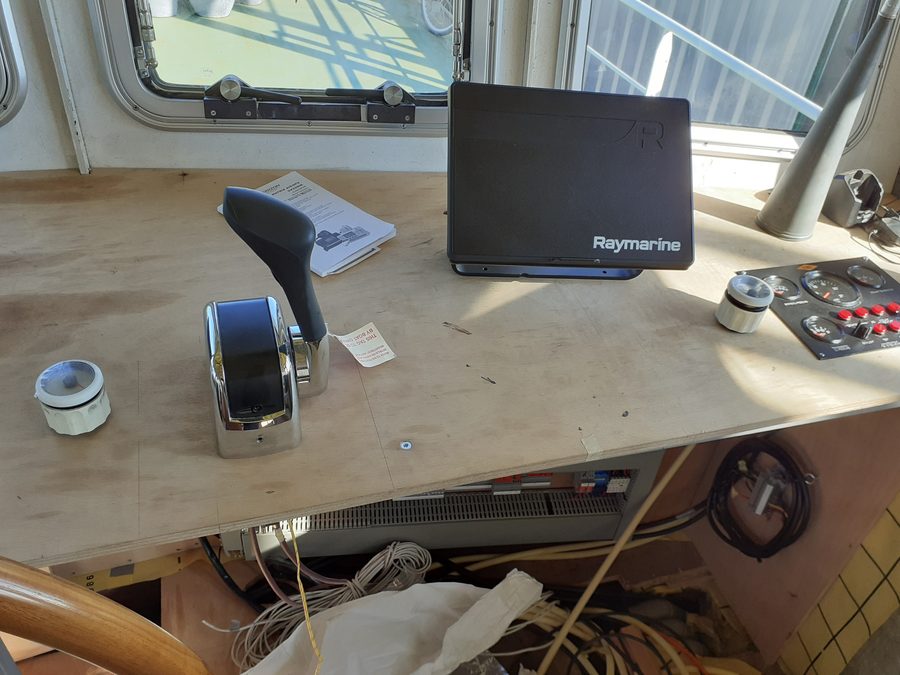

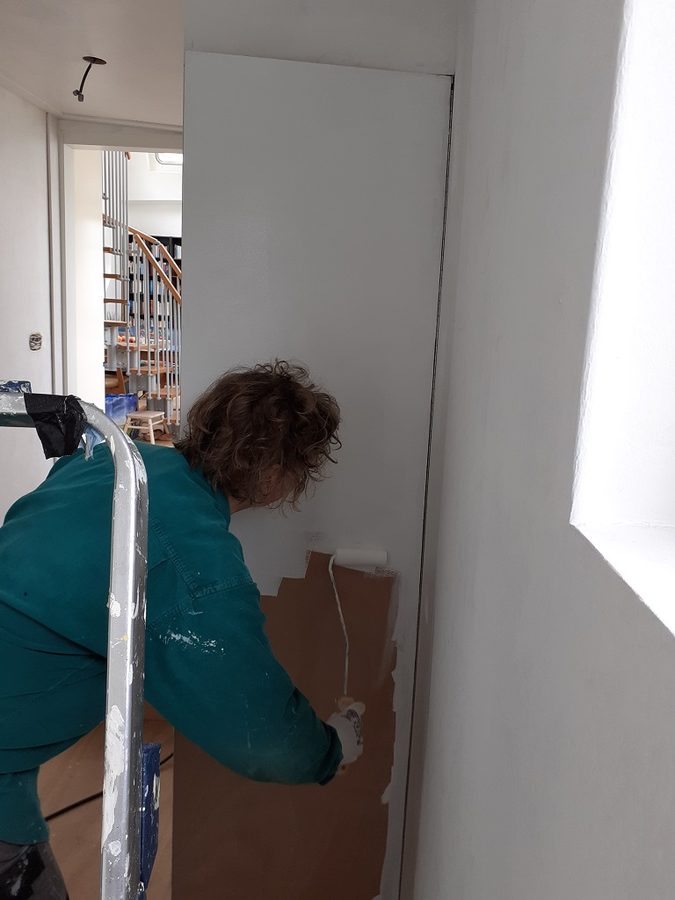

De laatste trap naar de bovenverdiepingAfvoeren in het voorschipweek108 03week108 04Waterleiding naar de doucheWe kunnen douchen!Verder werken aan de halweek108 08week108 09Wasmachine achter de deurWand leeg geruimdHet meeste gereedschap is nu in het voorschipweek108 13Wand op maat zagenkittenBijschavenweek108 17week108 18Werkkast deurweek108 20week108 21Waterleiding en afvoer voor de wasbakkenWaterleiding toiletweek108 24Begin van de aansluitingendashbord bakboorddashbord stuurboordTuintje groeit!

Week 112(juni 2021)

Deze maand staat in het teken van de keuring. Elk nieuw schip langer dan 25 meter moet een Europese keuring ondergaan: het heet CvO (Certificaat van Onderzoek). We bereiden het electrisch systeem voor, de reddingsmiddelen en brandblusmiddelen. Er wordt een technische proefvaart gemaakt met de inspecteur. Van varende snelheid van 14 km/uur maken we een noodstop. Binnen de scheepslengte liggen we stil! Ook wordt een geluidsmeting in de stuurhut gedaan. We voldoen ruischoots aan de gestelde eisen.

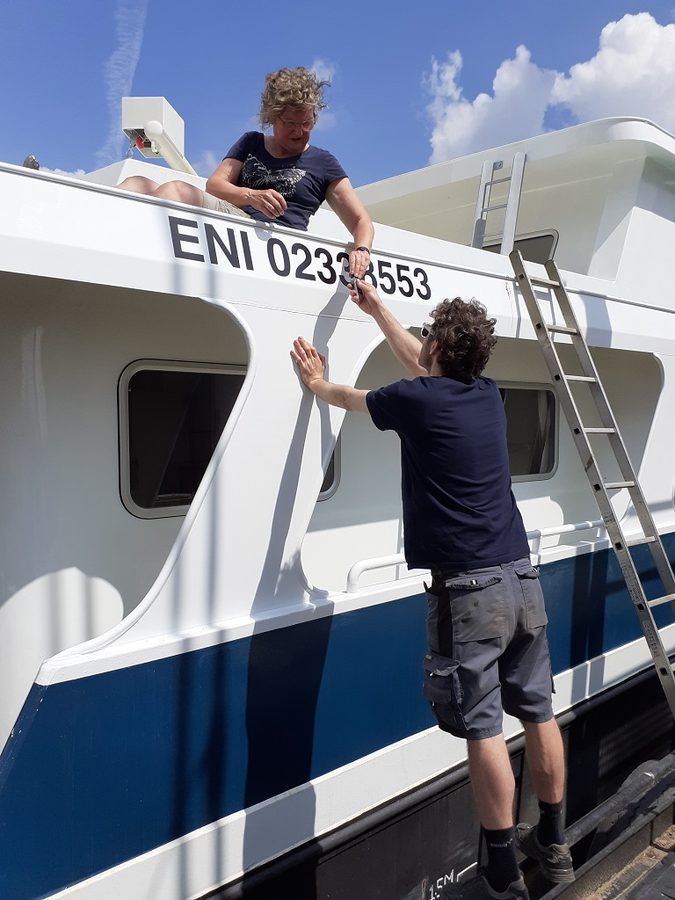

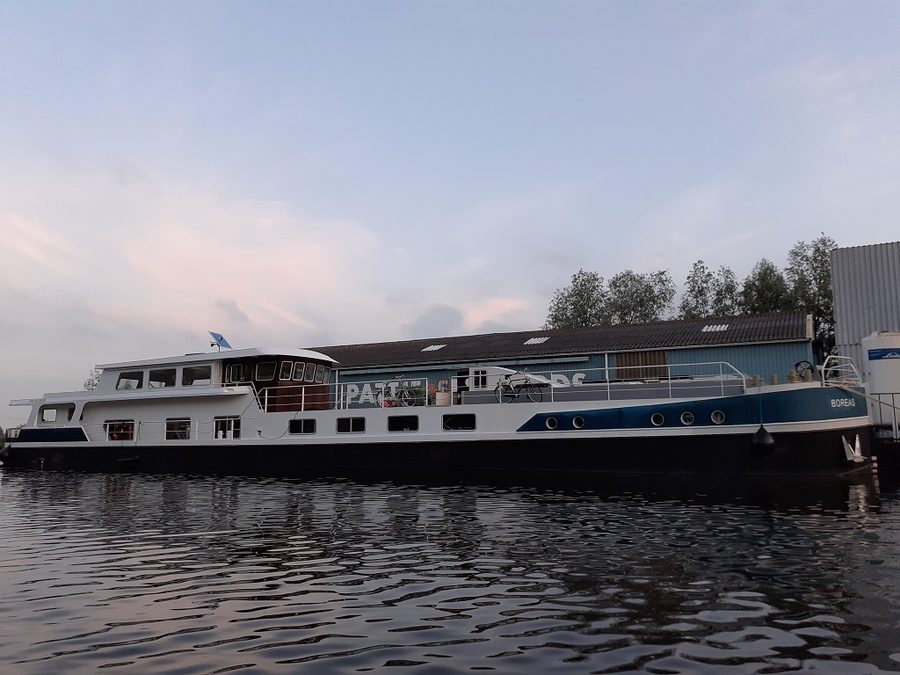

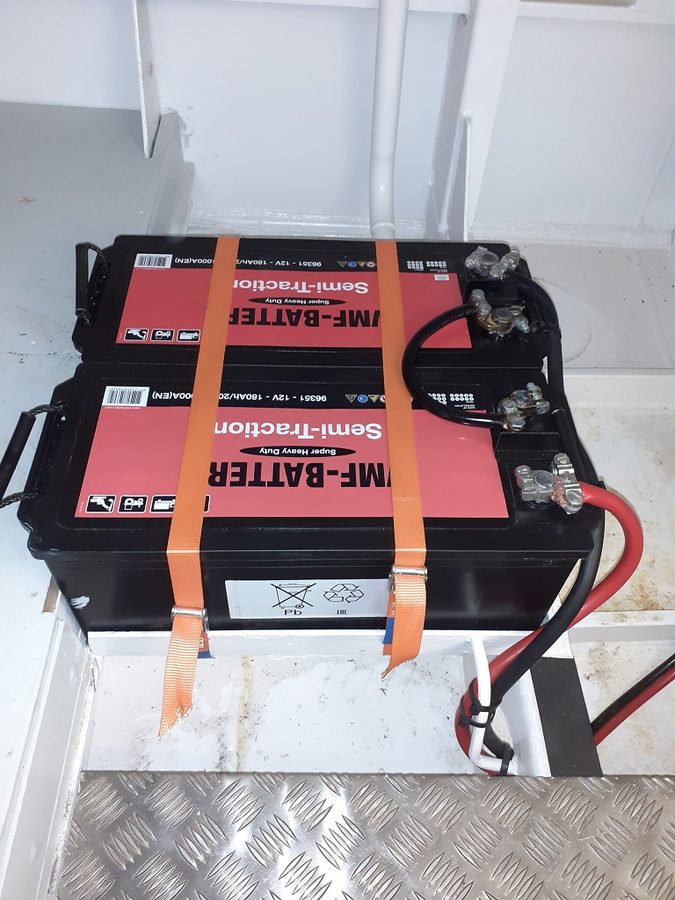

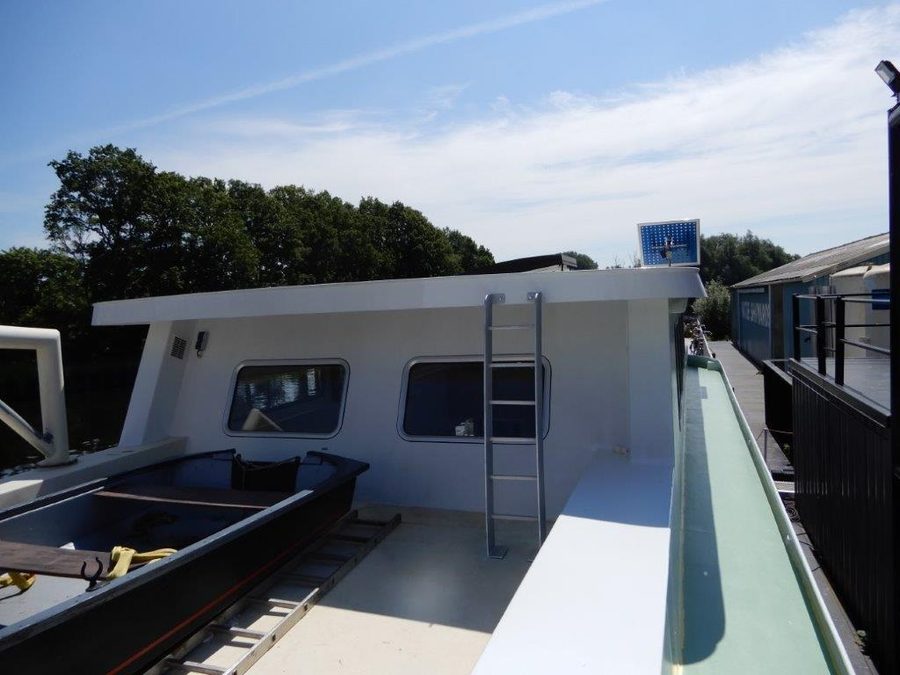

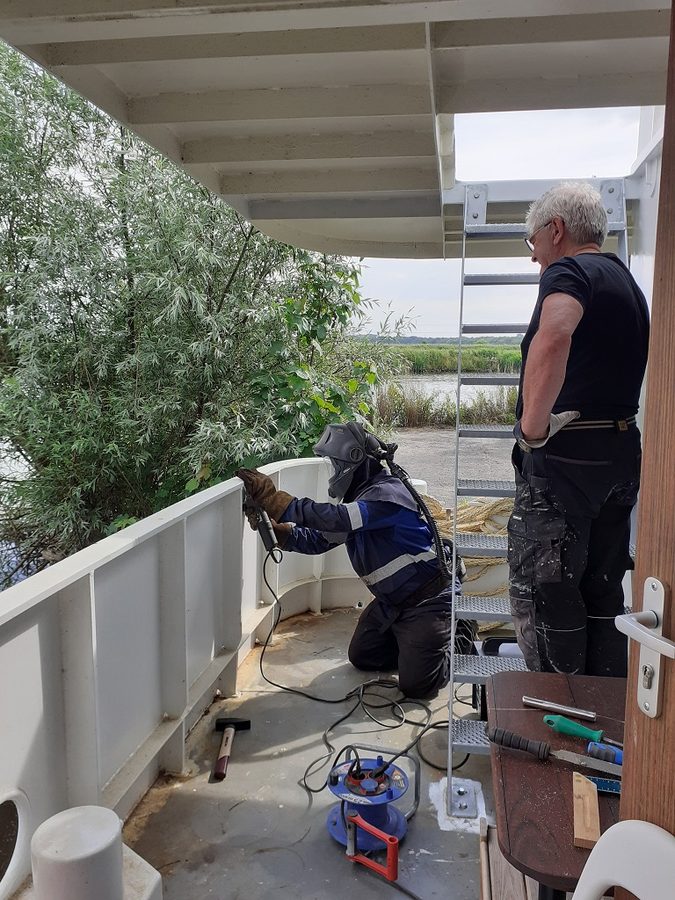

boot schoonmaken met hogedruk spuitSchuren en vervenVerzinkte trap wordt gemonteerdEerste gangboord boven in de antislip verfTrap naar bovenste dekElectrische lier monterenDe bijboot kan nu van boordDe 45 kilo zware accu's voor de electrische buitenboordmotorGaat best snel!We zijn zomaar een eind wegEuropees registratienummerweek112 12De boot omgedraaid om de andere kant te schilderenweek112 14week112 15De eerste workshop aan boordEen zonnescherm naaienZwemmen!De pizza ovenVoor de laatste electrische kabelsPVC buis onder de vloer gelegdweek112 22Electrisch knooppunt in de slaapkamerWe maken ruimte voor de Triton van WagenborgDe meterkastEindeloos aansluitenDe ingang netjes makenOphang beugels voor de reddingsboeienweek112 29Opstarten van het electrisch systeemVerplicht bord voor de keuring

Week 117(juli 2021)

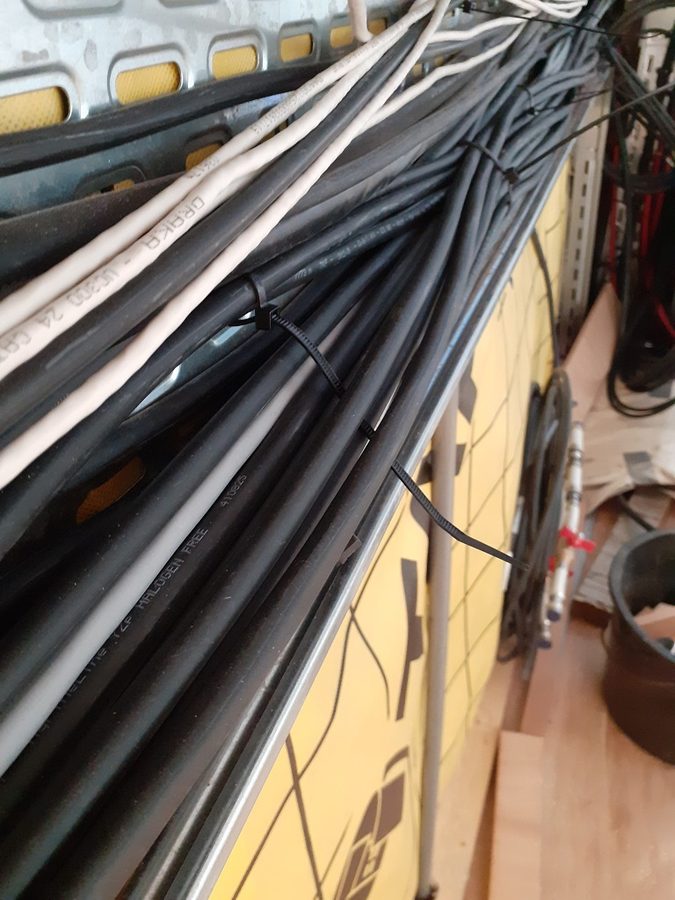

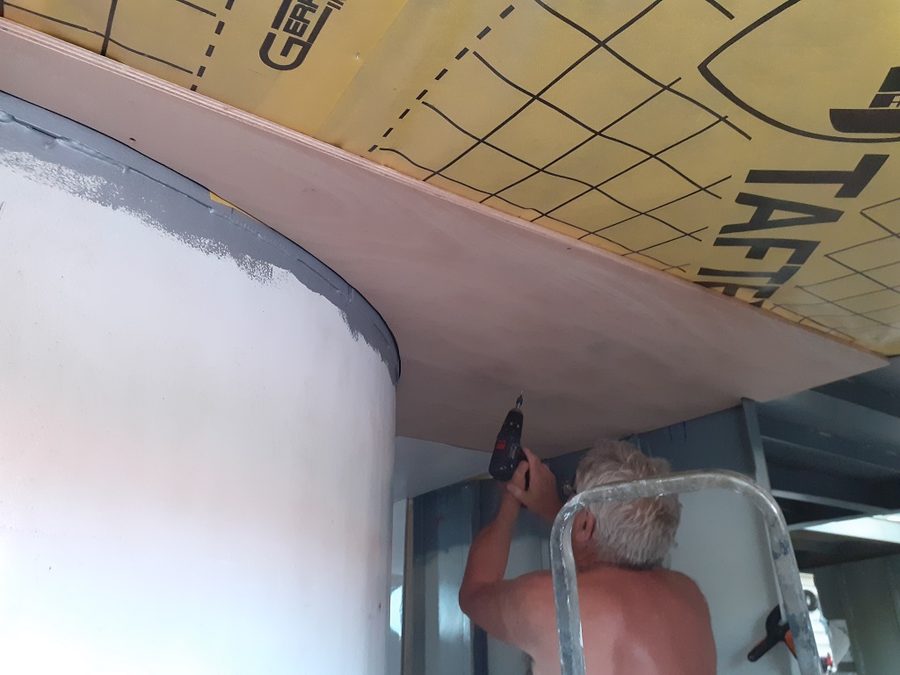

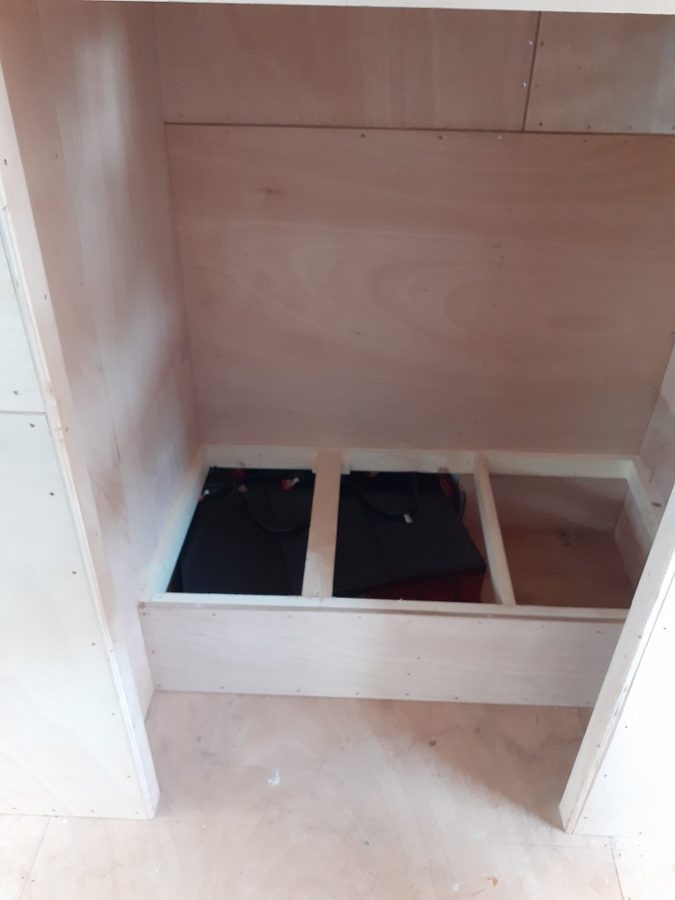

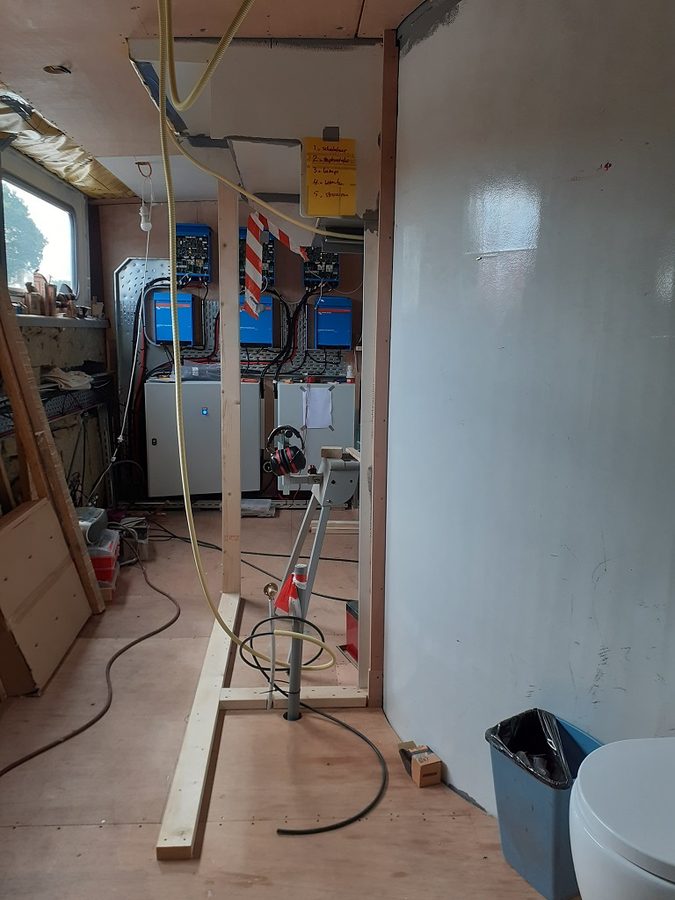

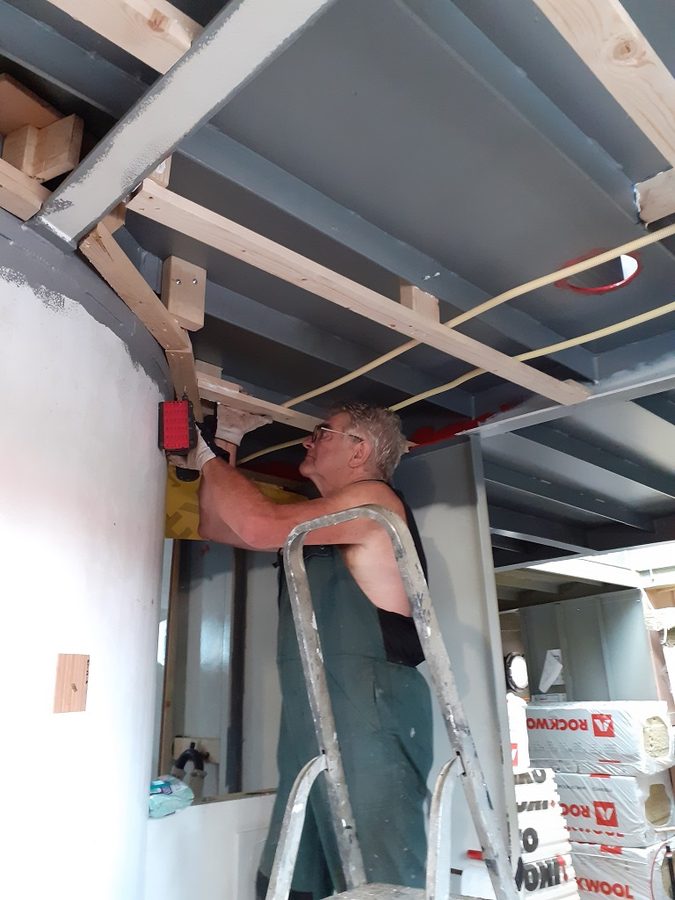

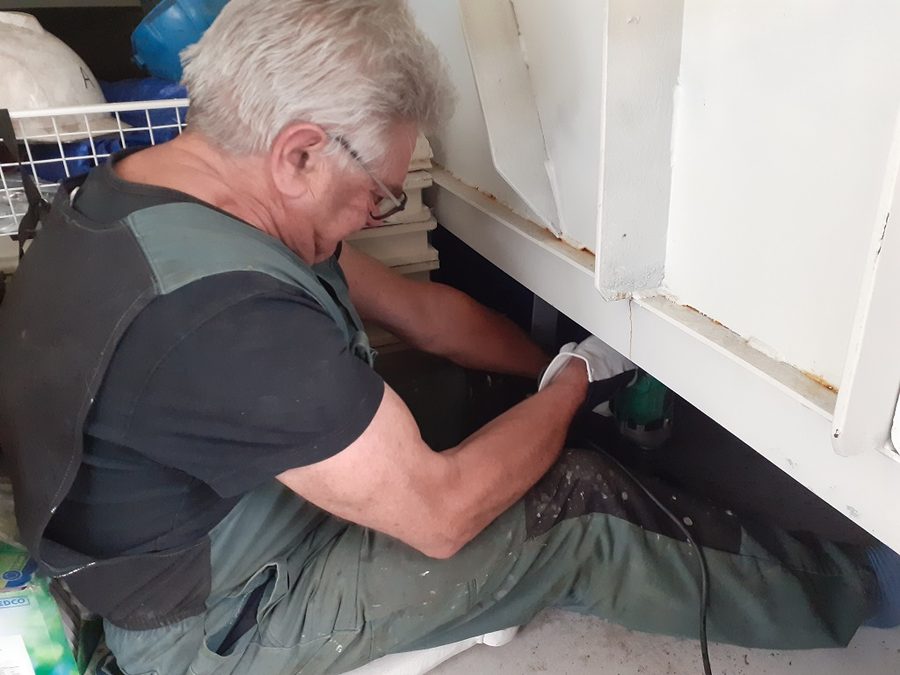

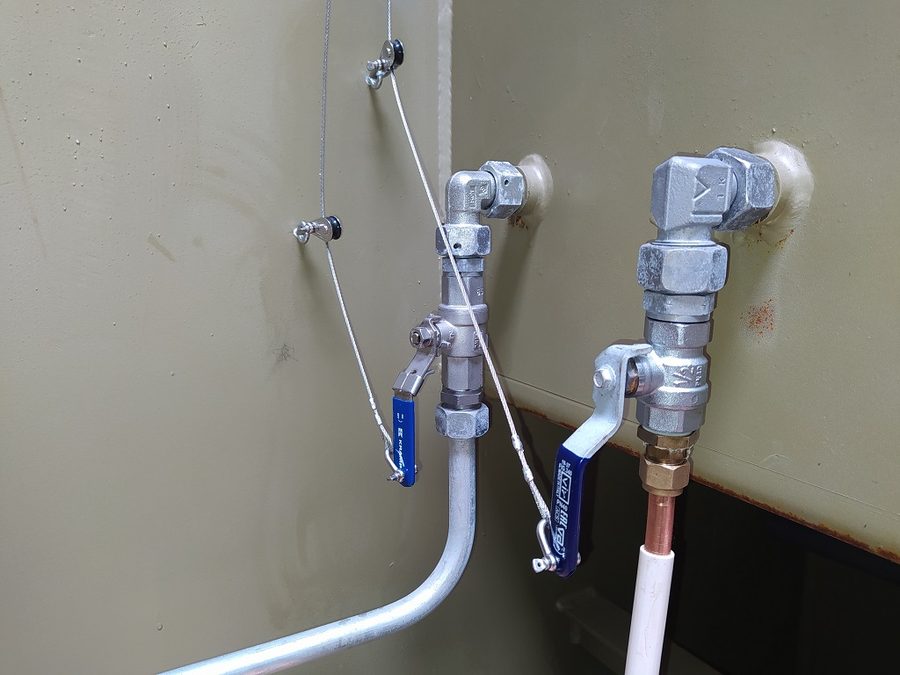

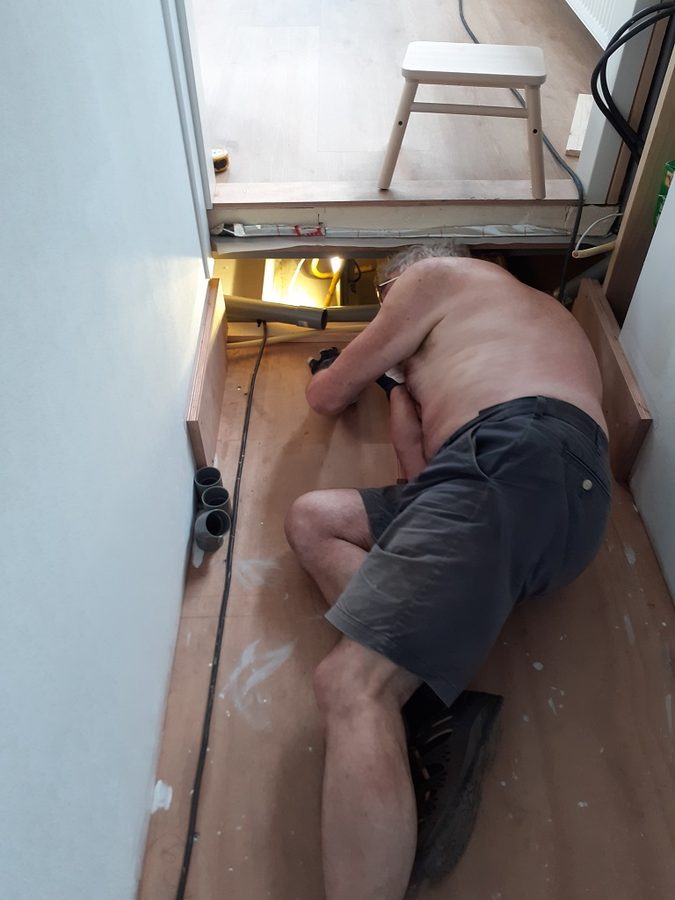

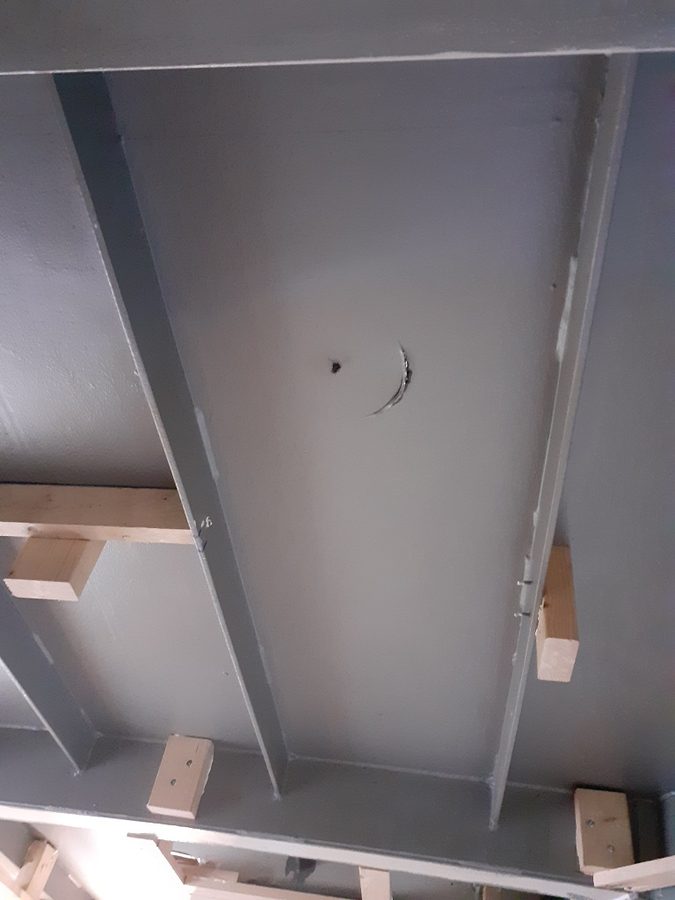

Met het lijste van Register Holland, werken we de puntjes af om de keuring rond te krijgen. De draaiende delen van de hoofdmotor worden voor de veiligheid afgeschermd. De lenspomp van de machinekamer (waar in het lekwater misschien olie en vet terecht kan komen) mag je niet achteloos aan kunnen zetten. We lossen het op met een sleutelkastje. Heel bewust moet je nu gaan pompen. De uitlaat wordt geïsoleerd en bij brand kunnen we de dieseltanks nu aan dek afsluiten. De accupolen zijn nu beschermd en bij de ingang van de twee motorruimten staat dat je niet mag roken en gehoorbescherming moet dragen.

We werken verder aan het middenschip en door de komst van Kees zit een deel van het voorschip netjes in de verf. Na een hete dag gaan we regelmatig zwemmen en soms met het kleine bootje erop uit.

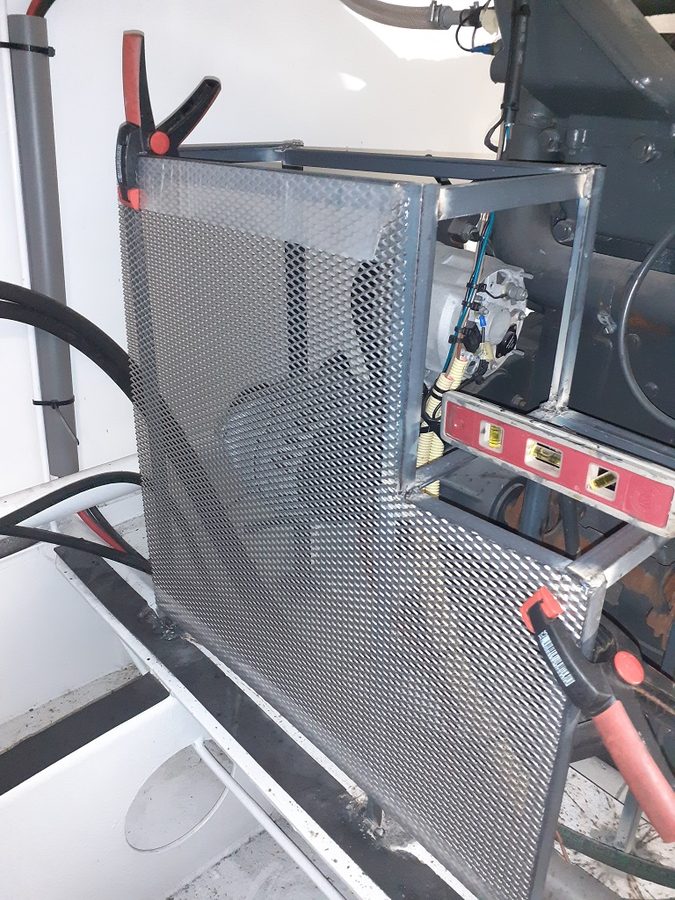

De zon wordt effectief buiten gehoudenDe draaiende delen van de hoofdmotor zijn afgeschermdDe lenspomp in de motorruimte achter slot en grendelDe uitlaat met superwool ingepaktAfgesloten met een lasdekenDe brandstoftoevoer kan nu buiten worden afgeslotenweek117 06De accu's in de motorruimteAfgedekt!Niet zomaar de motorruimte betreden!De entreeweek117 11Voor de ventilatie van de toiletruimte maken we een gat in het stalen dekweek117 13week117 14Grondhout voor het plafondDe isolatie miepweek117 17Het plafond kan nu dichtweek117 19De toiletruimte krijgt vormweek117 21Begin van de garderobeweek117 23week117 24week117 25De garderobe lijkt welhaast een bushokjeAnne legt alvast 700 meter(!) kabels in het voorschipZe eindigen vooralsnog in het niets...week117 29Kees komt helpen vervenweek117 31week117 32Achter hebben we uitzicht op het kanaaltje naar het ZuidlaardermeerVakantie uitstap naar het Zuidlaardermeer

Week 121(augustus 2021)

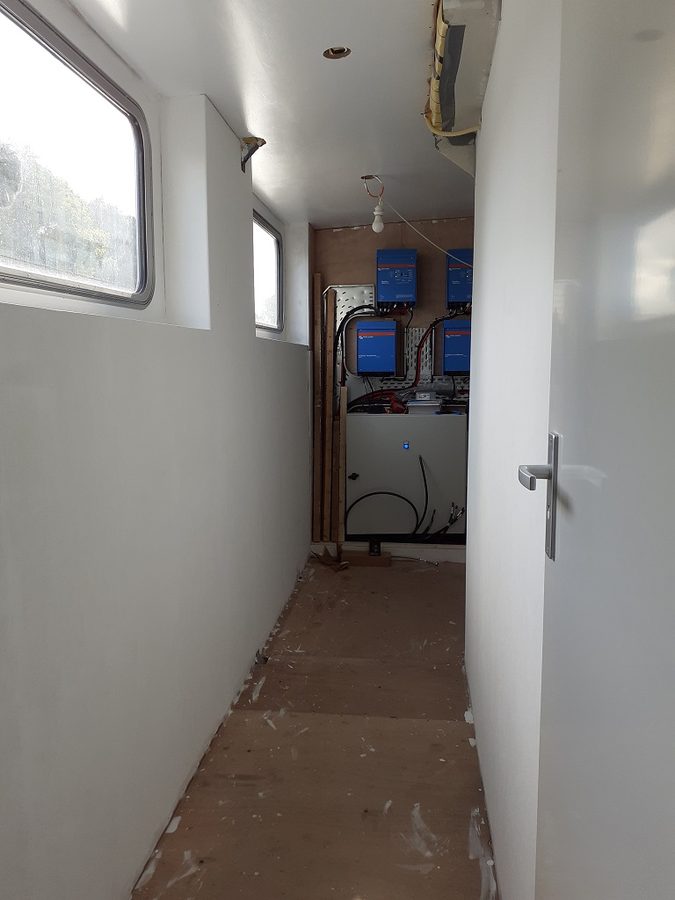

Deze maand een combinatie van verven en timmeren. Het bovendek en botendek zitten nu in de verf. We werken verder aan de gang: de zijwanden zijn klaar; de louvredeuren voor het electrisch doen we in de winter; het toilet wordt verder afgewerkt. Het metaal van beide masten is nu klaar. We zijn in blijde afwachting van het certificaat.

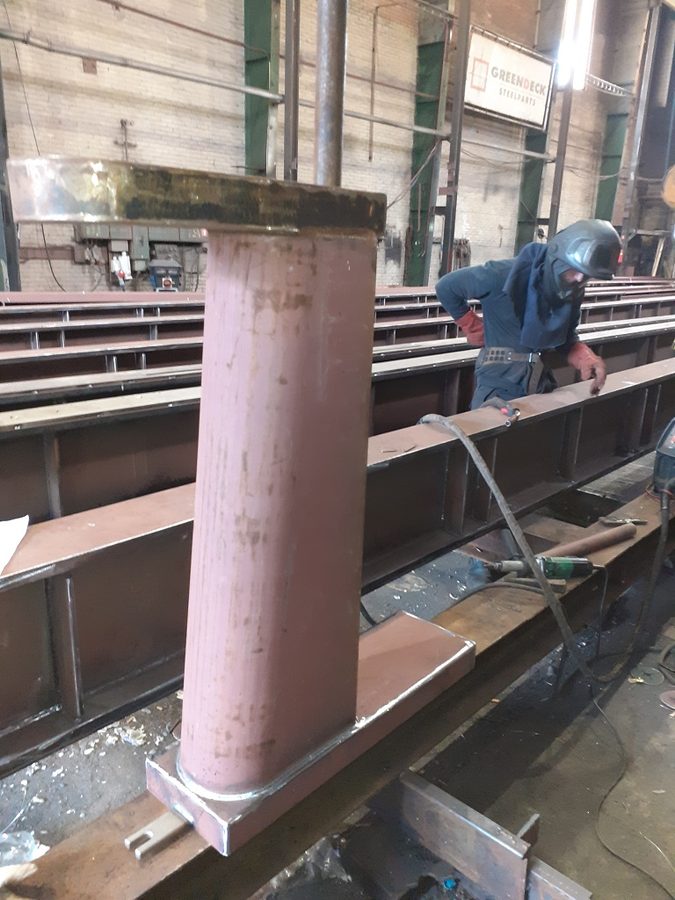

Gaten boren/tappen voor de mastvoetPlaatjes op maat voor de achter mastDe voor mast, nog een beetje uit het loodAlexander helpt te assembleren en af te lassenHet ijzerwerk is afIn de grondverfweek121 07Het botendek geschuurdweek121 09week121 10week121 11week121 12We werken de gang verder afweek121 14Toilet afgelaktwandbekleding van bamboe in het toilet

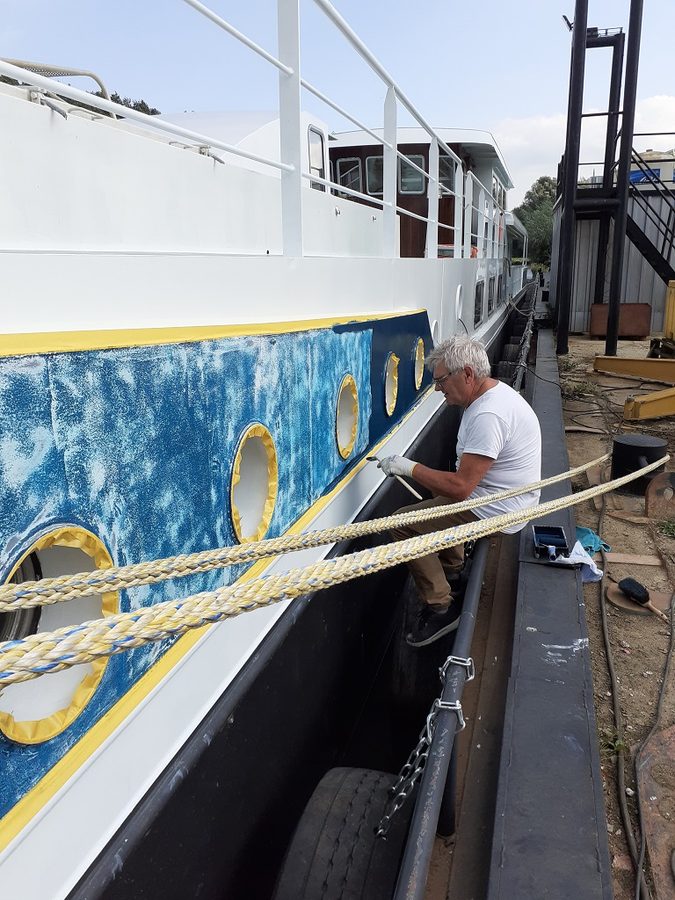

Week 125(september 2021)

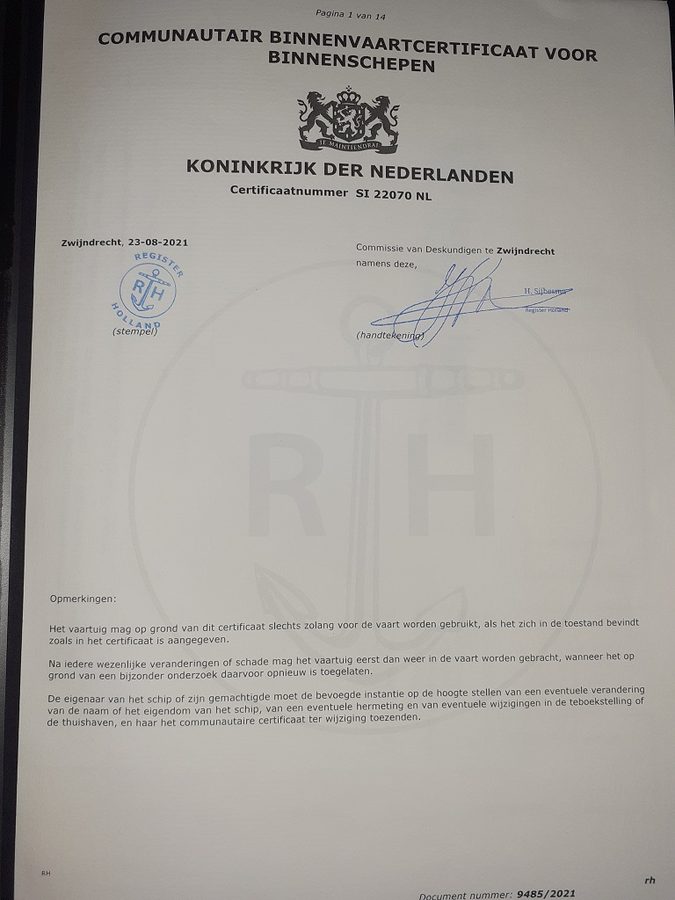

Het certificaat is binnen, het schip mag heel Europa bevaren inclusief de Rijn tot aan Basel toe. De vrijwilligers komen terug van vakantie en helpen deze droge maand september mee om het schip in de verf te zetten.

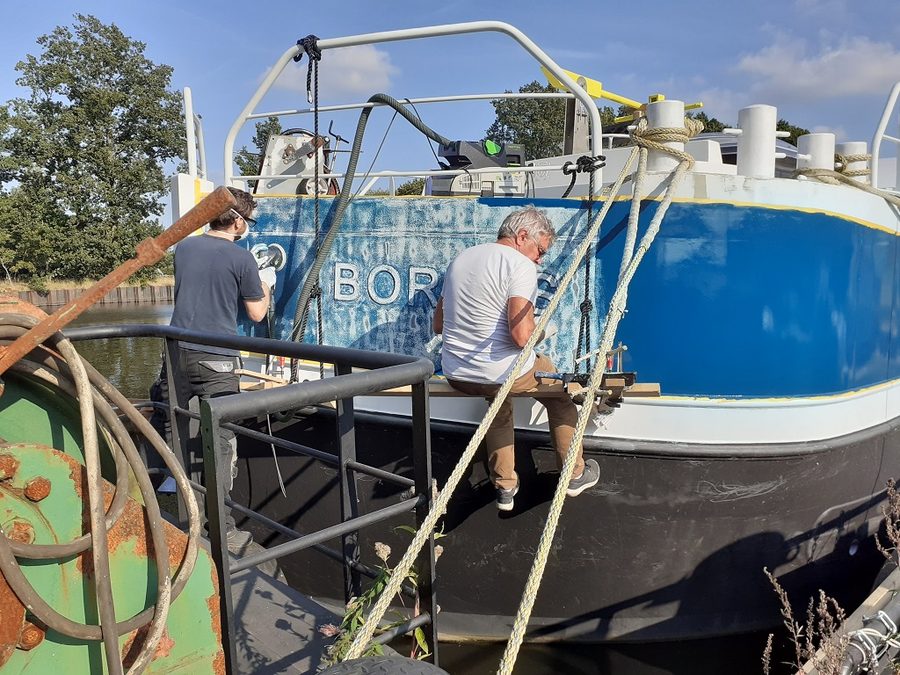

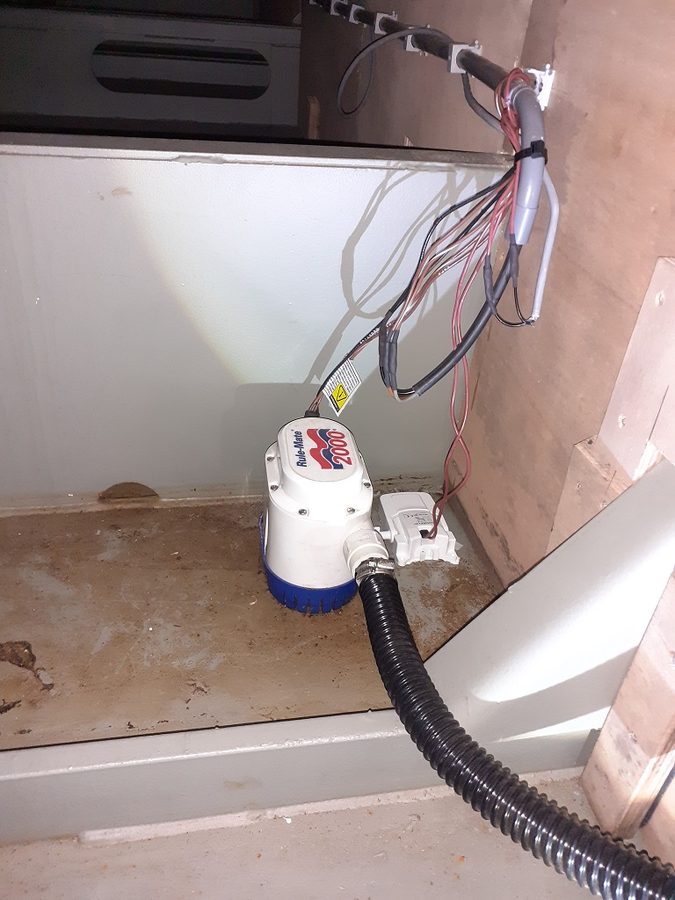

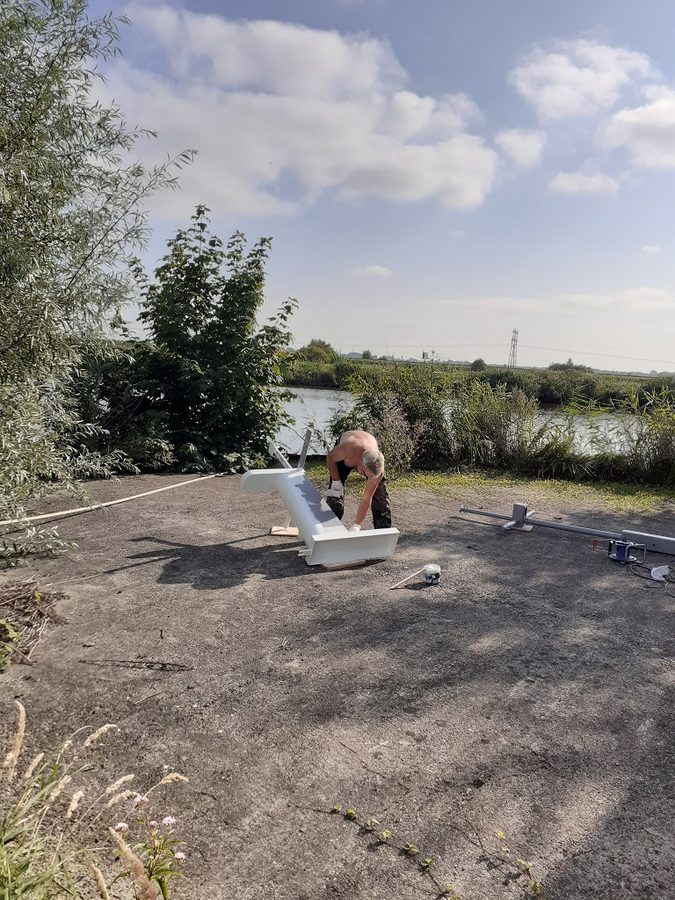

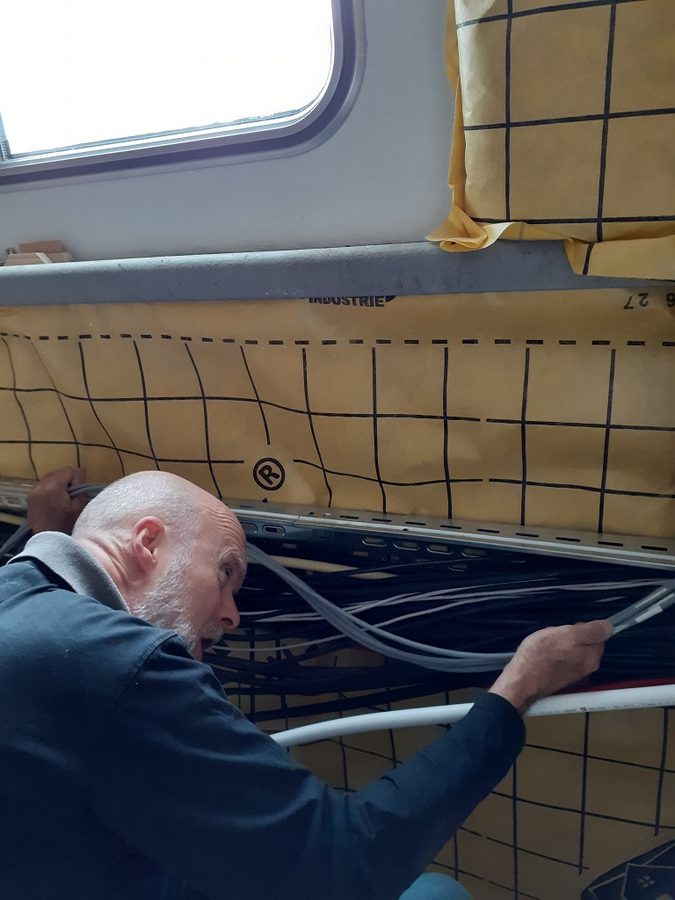

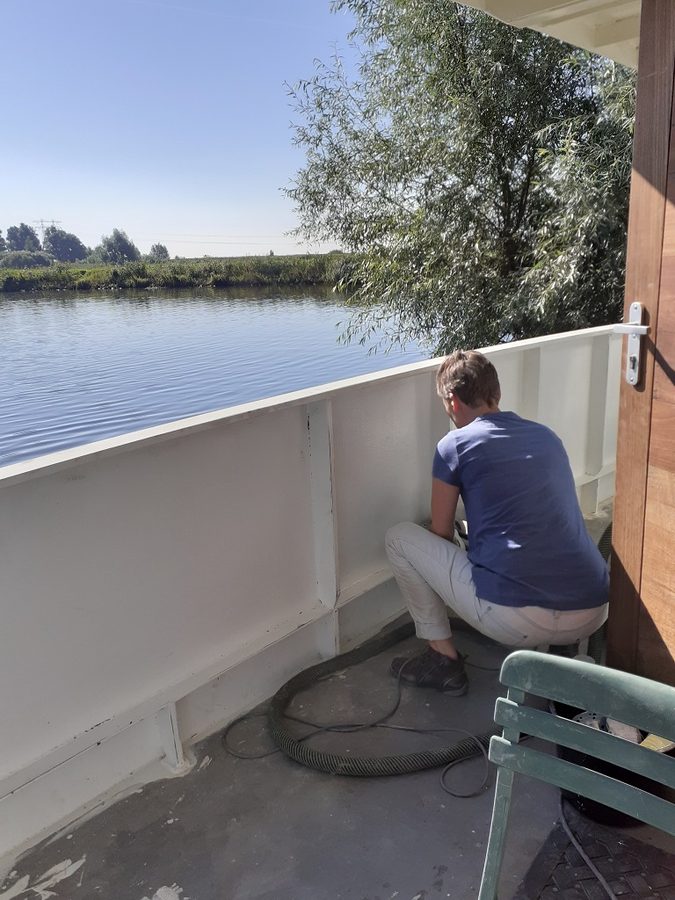

Bakboord gangpad in de dekverfbilgepomp slang onder de vloer van de woonkamer wordt aangesloten op de hevelafvoerweek125 03De masten in de grondverftappen en boren voor lampen en toeterZwavelgeelweek125 07week125 08Een gote plaat hout secuur ingezaagd om te kunnen buigenRond gebogen om de stalen trapwand in de utiliteitsruimteCVO is binnen!Finesses in de toiletruimteStuurboord gangboordweek125 14Annelies schuurt  de verschansing op het achterdekweek125 16Zorgvuldig afgeplaktweek125 18Metamorfose!week125 20Tiddo schuurt het dek op het middenschipweek125 22week125 23week125 24week125 25Herman legt de losse kabels in de goot van de slaapkamerAldert zuigt de spinnen uit de spantenDe reling is gelaktBakboord aflakkenAfplakkenen weer schurenweek125 32week125 33Annelies werkt de stootrand bijLekker lakkenweek125 36Het resultaat

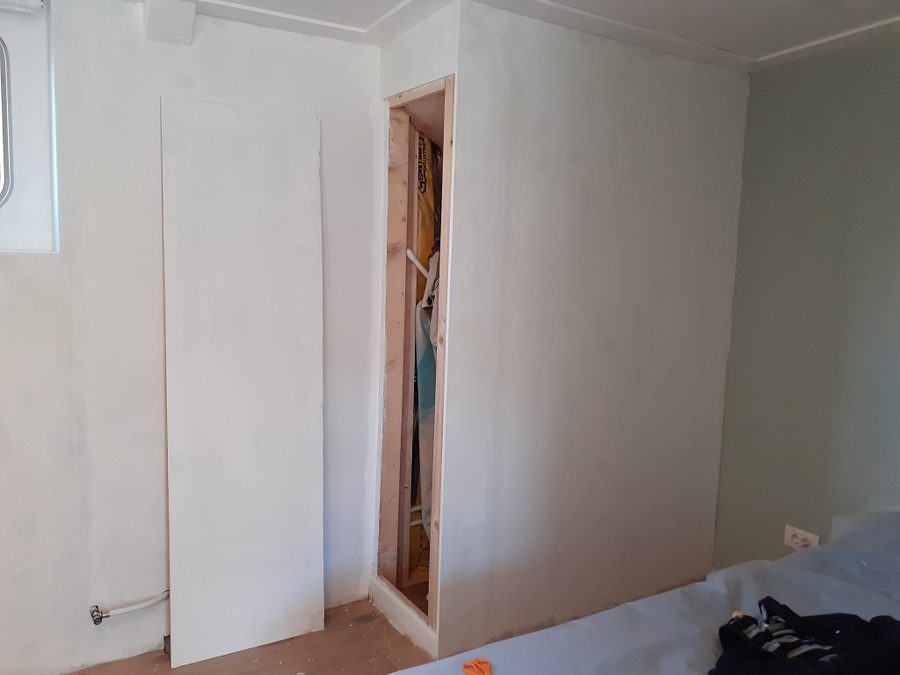

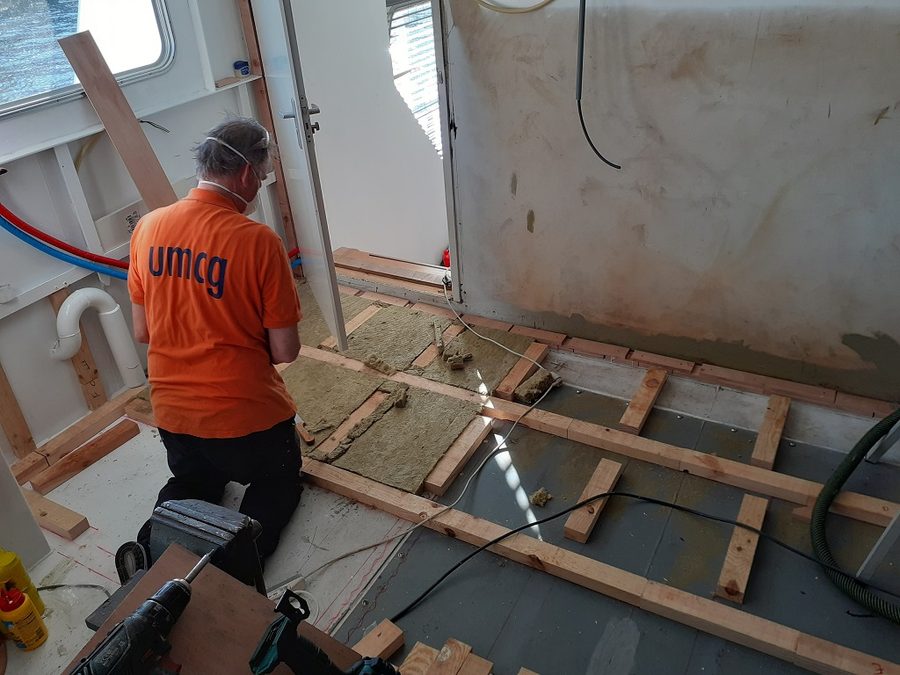

Week 130(oktober 2021)

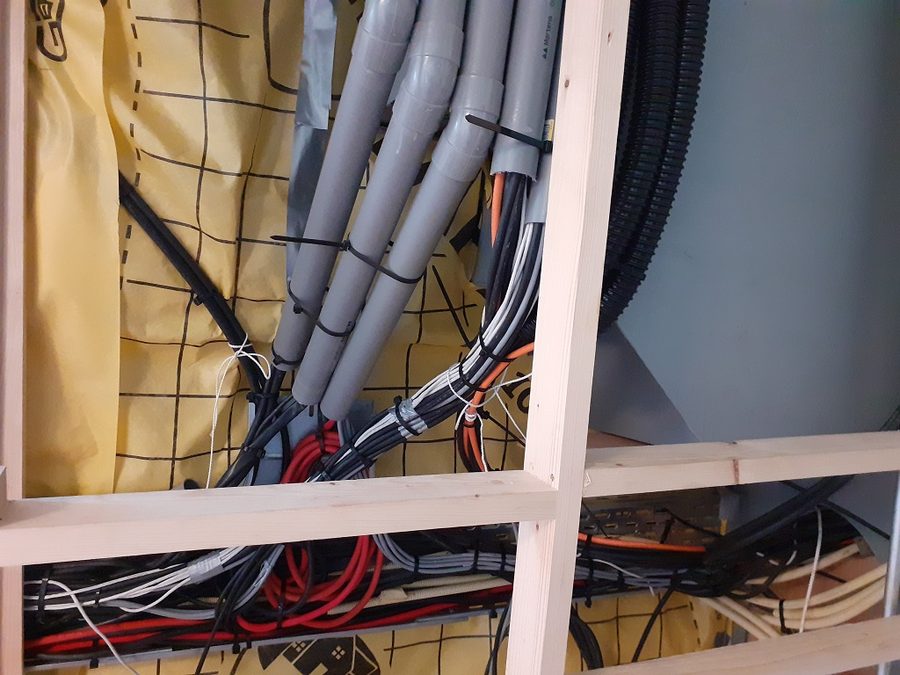

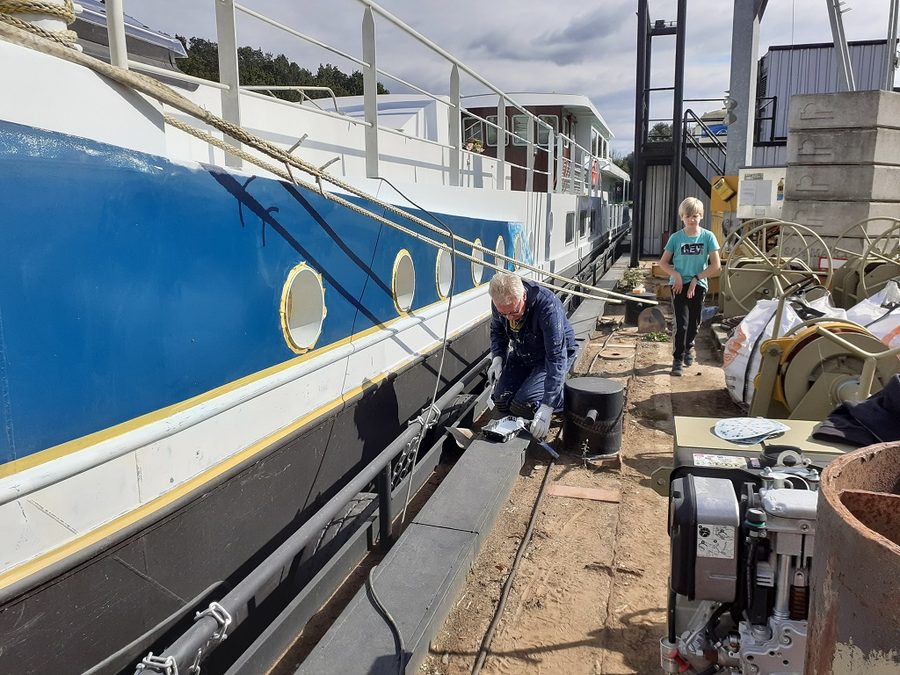

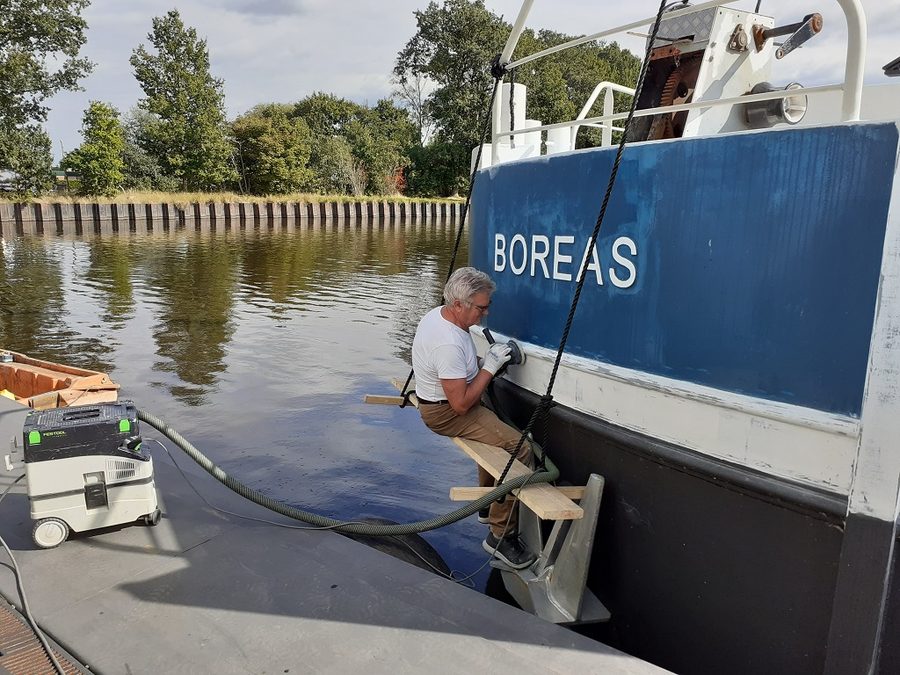

Op 1 oktober varen we weer naar Groningen. Op de valreep wordt de laatste hand gelegd aan het verfwerk van de buitenkant. zodat de Boreas er nu heel anders uitziet als de vorige keer bij binnenkomst in Groningen. We meren af aan het Eemskanaal tot 1 november, dan gaan we weer in de Oosterhaven liggen.

De maand oktober hard doorgewerkt om het middenschip af te krijgen. Met de naderende winterkou bleek het toch handiger te zijn om ook het achterste deel, het werkhok, te isoleren. Dat voorkomt straks een hoop condens en schellt ook aanzienlijk in de stookkosten! Mee dankzij onze vaste vrijwilligers kunnen we de stuurboordwand afmaken zodat de vloer gelegd kan worden. Eerst dik plastic op de vloer dan de 7cm dikker pir platen en uiteindelijk de PVC vloer.

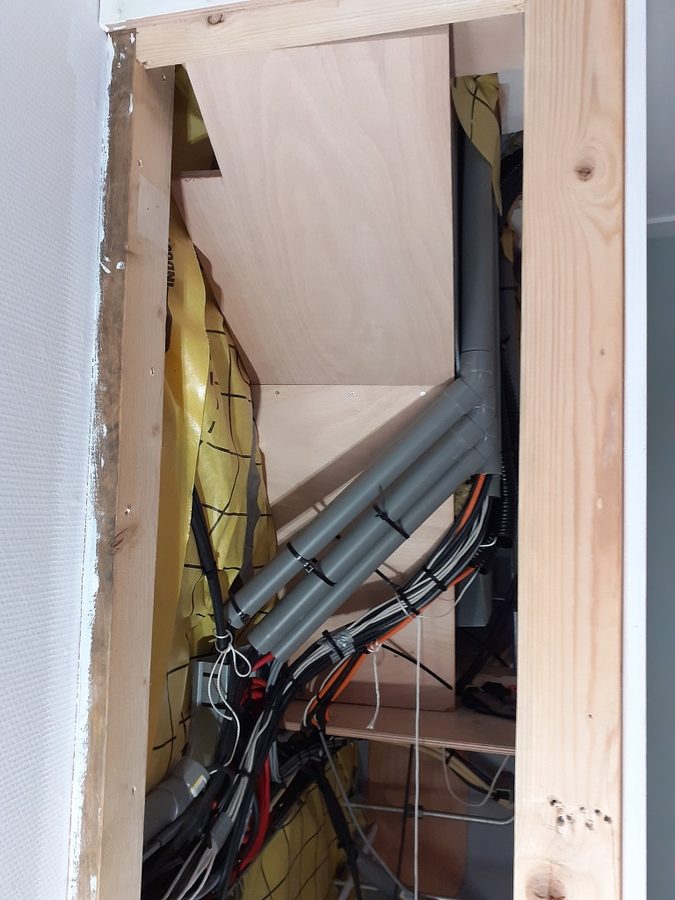

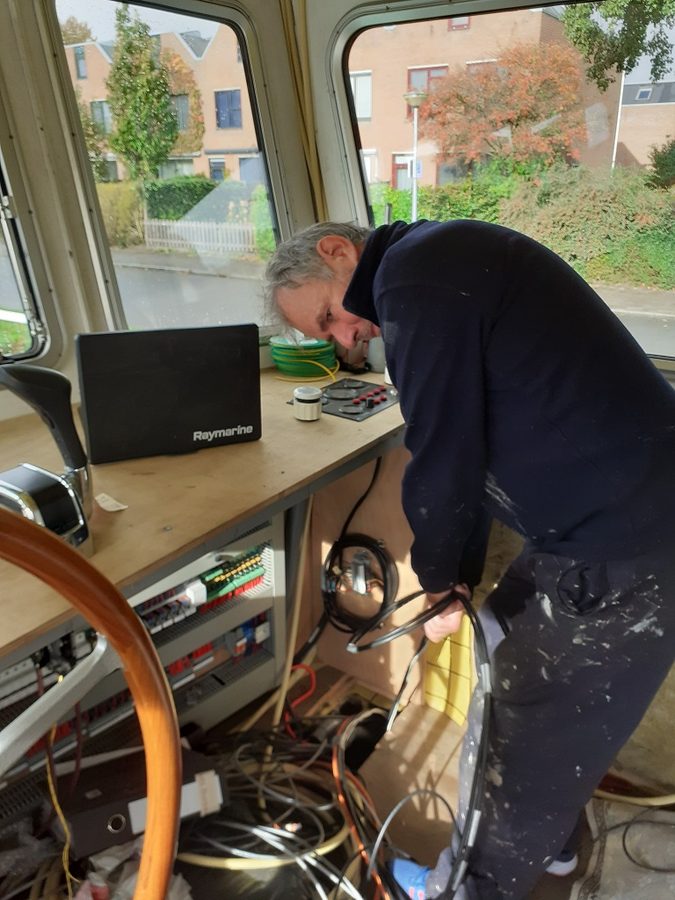

Zwarte stootrand bijwerkenDoorvoor voor ventilatie wcZwaar werk!week130 04Leidingen achter de slaapkamerwandDe wand is dicht!Ondertussen de naden van de wand dichtsmerenZo hard mogelijk trekkenmet z'n tweeën boven trekken; Aldert beneden duwenHet is gelukt!De kast wordt afgewerktweek130 13Bijna klaar!week130 15Jaloezieën in de woonkamerPlafondisolatie in het werkhokHet plafond is dichtDe vloer in de gangweek130 21week130 22week130 23week130 24De vloer in het werkhokweek130 26week130 27week130 07

Week 134(november 2021)

Als we in de toekomst ergens langer op een plek liggen waar geen stroom aansluiting is, hebben we een probleem. Het antwoord hierop is een generator met voldoende capaciteit om onze moderne electrische keuken te kunne blijven gebruiken. Een kostbare aanschaf. Op en Belgische veilings site staat een nieuwe generator (in de doos) die aan onze eisen voldoet. Heel spannend bieden en zowaar het lukt om deze voor éénderde van de nieuwprijs te kunnen kopen. Een gezellig uitje naar België volgt. Komend voorjaar bouwen we de generator in het voorschip in.

Afwerken is een tijdrovende klus. Van werkruimte naar een knusse slaapkamer; van een gang met afkortzaag en gereedschappen naar een royale hal en het toilet nu helemaal af. De schilderijen zijn veel te lang opgeborgen geweest en een aantal kunnen we weer bewonderen.

Vanaf nu gaan we in het voorschip aan de gang. Het tempo gaat omlaag, reden om niet meer maandelijks een update te geven. Als we iets moois kunnen laten zien, melden we ons weer. Na 134 weken hard werken ronden we de ruwbouw van het schip af. We wonen met veel plezier aan boord en in goed overleg met de havenmeester, genieten we van onze winterplek aan de Oosterhaven.

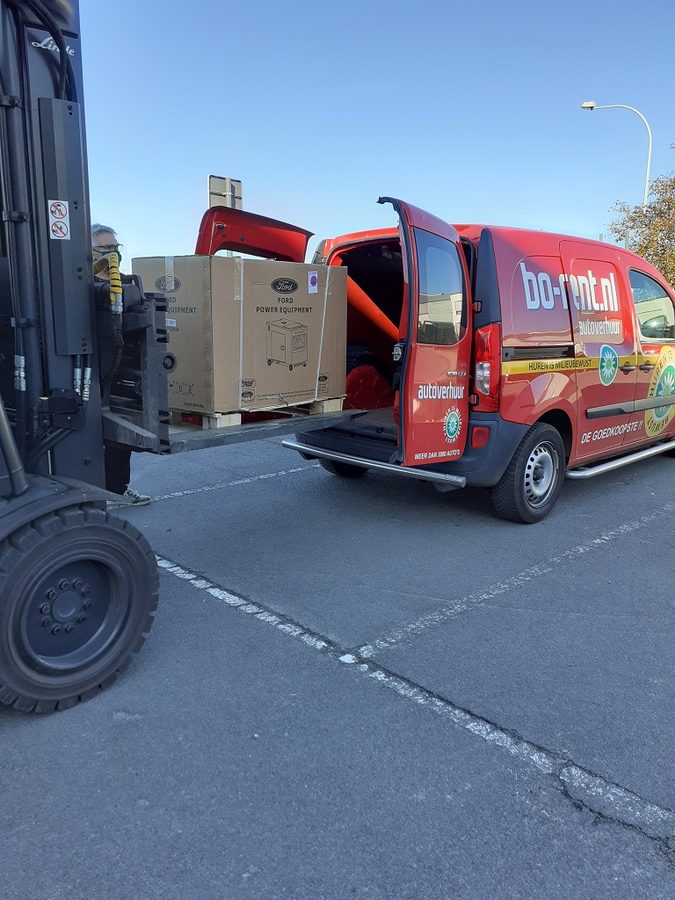

We halen een generator op uit BelgiëDe vloer in de slaapkamerweek134 03De linnenkastEen nieuw bedVloer in het washokHet toilet is helemaal klaarweek134 08De gang is afVoorlopig gordijn tegen de kouHet voorschip tijdelijk afgeslotenorigamiworkshopweek134 10a

Week 139(december 2021)

Het voorschip is aan de beurt. Eerst moet alles van de vloer. Dat is een kleine verhuizing van gereedschap, hout e.d. Voor een betere afwatering worden (vergeten) gaten in de spanten geboord en gefreesd. Vervolgens een nieuwe verflaag, uitlijnen en dan de eerste vloerplaten van 22mm. Zo verwerven we nieuwe leefruimte. Ondertussen wordt de werkruimte in het achterschip verder geïsoleerd.

In de hal worden de electrakasten achter louvredeuren verstopt; zo kan de warmte er nog wel uit. De wenteltrap krijgt een robuuste leuning. Buiten hangen we feestverlichting op.

.

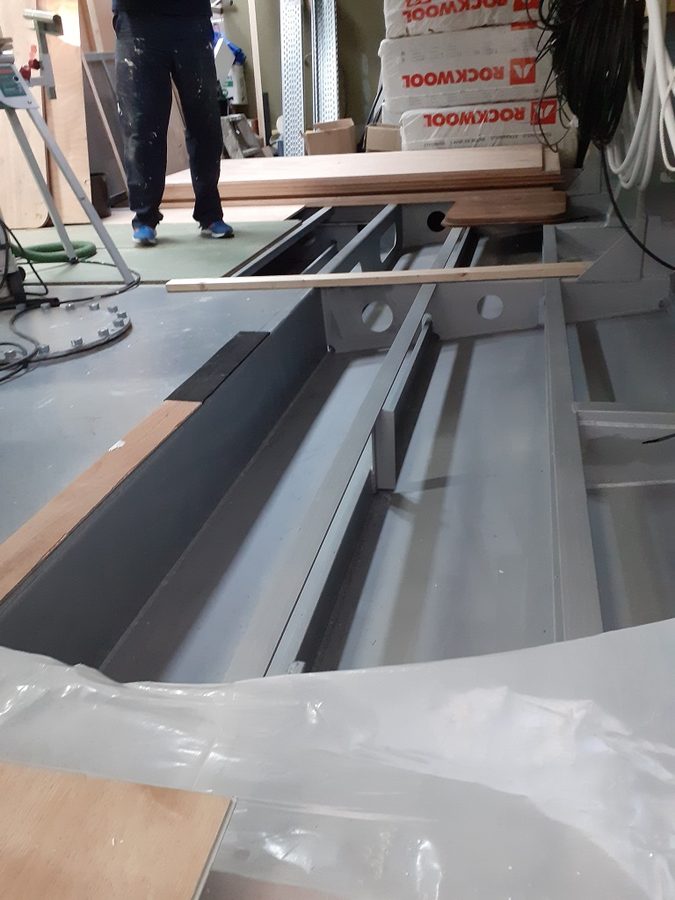

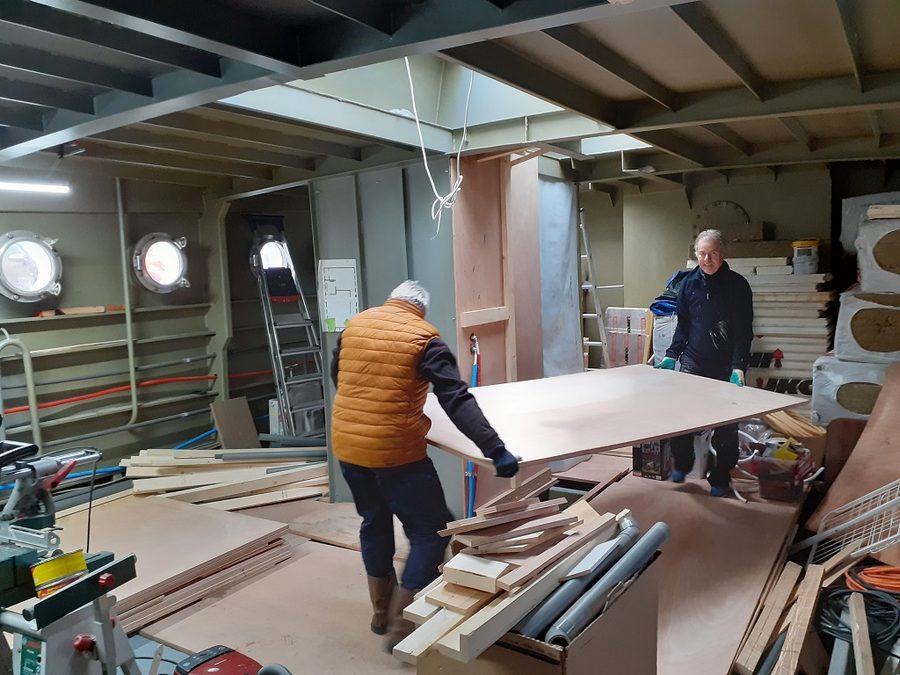

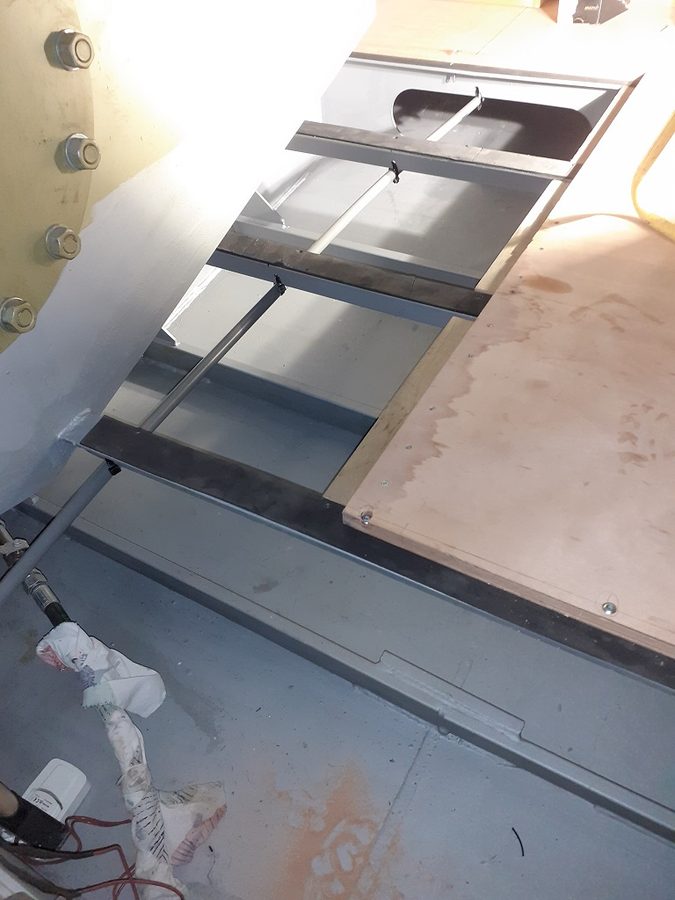

Alles wat op de vloer in het voorschip ligt wordt verplaatstGrote gaten voor afwatering naar de bilgedrogen en warm stoken voor het vervenDe bodem heeft een nieuwe verflaagrubber strips om trillingen in de vloer te voorkomenBilge pomp geïnstalleerdDe laatste emmers ijzer afgevuld met beton als ballastHouten vloer in het voorschipDe werkruimte in het achterschip geïsoleerdweek139 10De electra achter louvre deuren in de halDe leuning bij de entreeBijna kerstboeg
